分析

案例题 背景资料
某公司中标修建城市新建主干道,全长 2.5km,双向四车道,其结构从下至上为:58cm 厚石灰稳定碎石基层,8cm 厚粗粒式沥青混合料底面层,6cm 厚中粒式沥青混合料中面层,4cm 厚细粒式沥青混合料表面层。
开工前,项目经理召开动员会,对项目部全体成员进行工程交底,参会人员包括“十大员”,即:施工员、测量员、A、B、资料员、预算员、材料员、试验员、机械员、标准员。项目部编制的路面基层施工机械主要有:挖掘机、铲运机、压路机、洒水车、平地机和自卸汽车。施工方案如下: (1)在路面基层施工完成后,必须进行的工序还有 C、D,然后才能进行路面面层施工。
(2)项目部将 58cm 厚水泥稳定碎石基层,8cm 厚粗粒式沥青混合料底面层,6cm 厚中粒式沥青混合料中面层,4cm 厚细粒式沥青混合料表面层四个施工过程分别用Ⅰ、Ⅱ、Ⅲ、Ⅳ表示,并分别划分成 4 个施工段①②③④。

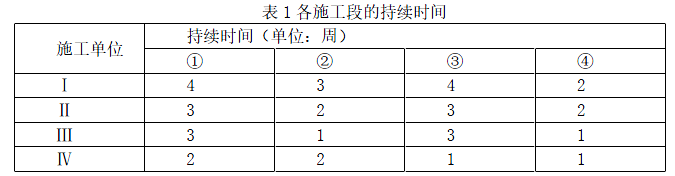

Ⅰ、Ⅱ、Ⅲ、Ⅳ在各施工段上持续时间如表 1 所示:
表 1 各施工段的持续时间

工程部按流水作业计划编制的横道图如表 2,并组织施工。 表 2 施工进度计划表

【问题】
1.写出“十大员”中 A、B 的名称。
2.补充施工机械种类计划表中缺少的主要机械。
3.写出主要施工工序 C、D 的名称。
4.确定Ⅱ、Ⅲ,Ⅲ、Ⅳ之间的流水步距。按背景中要求和表 2 形式,用横道图表示,画出完整的施工进度计划表,并计算工期。

正确答案
1.A 为安全员,B 为质检员。
2.路面基层施工主要机械设备:1)集中拌合(厂拌)采用成套的稳定土拌合设备;2)拌合
料摊铺机,平地机、石屑或场料撒布机;3)装载机和运输车辆;4)压路机;5)清除车、洒水车。
3. C 为养护,D 为透层施工
4. Ⅱ、Ⅲ之间的流水步距为 4 周。Ⅲ、Ⅳ之间的流水步距为 3 周。

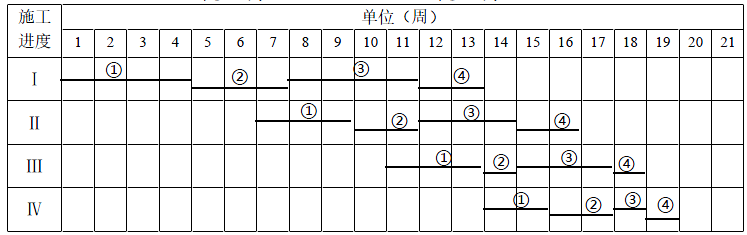

工期为 19 周。
查看解析

相关试题

刷题小程序
市政公用工程管理与实务题库小程序
热门试卷
