1.最适合本工程斜交段的不开槽施工技术是顶管法。
理由:不开槽施工技术包括:顶管(含曲线)法、盾构法、浅埋暗挖法、水平定向钻法,夯管法。本工程管径 DN600,盾构和浅埋暗挖不适用。水平定向钻和夯管法含水地层都不适用。顶管法适用于各种土层,适用管径为 300~4000.所以选择顶管法。

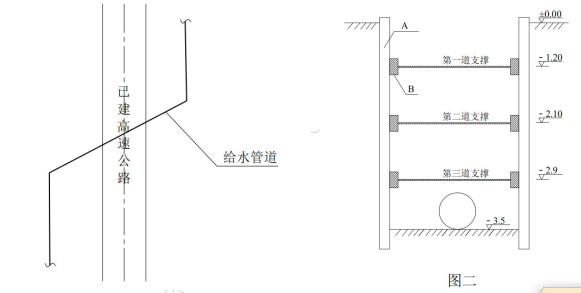

2.A:拉森板桩、B:围檩。
错误一:第一道支撑距离地面 1.2m。
原因:本工程地质为软土,并且采用横排撑板支撑,开始支撑的沟槽开挖深度不得超过 1.0m;
错误二:第一道支撑与第二道支撑距离为 2.1-1.2=0.9m。
原因:开挖与支撑交替进行,每次交替的深度宜为 0.4 ~ 0.8m。
3.不妥之处一:施工单位决定采用机械开挖至设计标高-3.5m处。
理由: 槽底原状地基土不得扰动,机械开挖时槽底预留 200 - 300mm 土层,由人工开挖至设计高程,整平。
不妥之处二:因操作不当,实际开挖标高-3.7m,项目部采取原土回填并压实,压实度略低于原地基土密实度。 理由: 槽底局部超挖或发生扰动时,超挖深度不超过 150mm时,可用挖槽原土回填夯实,其压实度不应低于
原地基土的密实度;本工程超挖深度 3.7-3.5=0.2m>150mm,不能用原土回填。
4.可以索赔 4天。理由:梅雨期不属于“一个有经验的承包商不能合理预见的风险”,所以施工单位不可以进
行工期索赔,台风天气属于不可抗力,可以索赔工期 4天,机械遭水浸泡属于施工单位自身防护措施不当,不 可以索赔。
