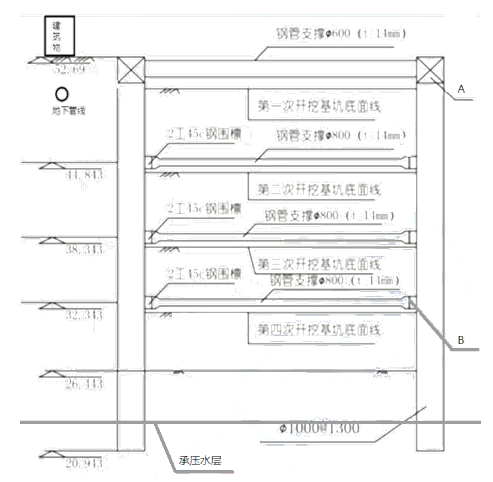

1.A是冠梁、B是围檩;
冠梁尺寸为1.2×1.2m,冠梁底标高为:52.69-1.2=51.49m。
2.SMW工法桩的工序为:④→①→⑦→②→③→⑥→⑤。
3.应将井点管设置在坑内,因为围护结构(即隔水帷幕)底部已经进入承压水层中,此时需要在内部进行降水来减少坑底承受的压力。
4.当监测预加压力出现损失时,应再次施加预应力。依据监测数据,先由人工检查支撑点活络头塞铁,视松动程度,在设计轴力控制范围内施加附加预应力。
5.(1)基坑周围地面应设排水沟,同时坑内设置必要的排水设施,按要求先降水后开挖;
(2)分块开挖后必须及时支护,按设计要求施加预应力;
(3)开挖过程中,必须采取措施防止机械碰撞支护结构;
(4)开挖过程中对围护结构和支护结构严密监测,发生异常情况应立即查清原因采取措施。
6.原因:项目部未经批准,私自占用绿化带。
根据有关规定,任何个人和单位都不得擅自占用城市绿化用地;因建设或者其他特殊需要临时占用城市绿化用地,须经城市人民政府城市绿化行政主管部门同意,并按照有关规定办理临时用地手续。
