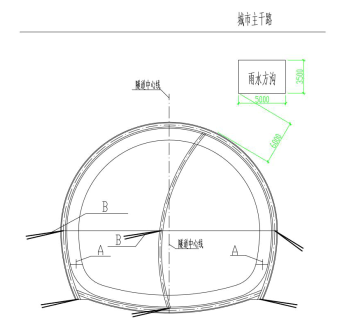

1.应编制:喷锚暗挖专项方案,竖井基坑开挖、降水、支护专项方案。
2.A:止水钢板,施工缝属于防水混凝土防水的薄弱环节,增加止水钢板厚,水沿新老混凝土接茬渗透时碰见止 水钢板无法继续渗透,切断渗水路径的作用。
B:锁脚锚杆,稳定拱脚,防止掉拱,并对下部开挖起到超前支护作用。
3.不妥之处:采用超前小导管注浆进行拱顶加固,依据以往类似地质条件,确定施工参数
改正:项目部应进行注浆加固试验,通过试验确定施工参数。
不妥之处:采用干喷法进行喷射混凝土施工
改正:采用湿喷法进行喷射混凝土施工
4. 1)为保持空气清洁或使温度符合职业卫生要求而安设的通风换气装置和采光、照明、空调设施。
2)为消除粉尘危害和有毒物质而设置的除尘设备和消毒设施。
3)防治辐射、热危害的装置及隔热、防暑、降温设施。
4)为改善劳动条件而铺设的各种垫板。
5)为职业卫生而设置的原材料和加工材料消毒的设施。
6)为减轻或消除工作中噪声及振动而设置的设施。
7)为消除有限空间空气含氧量不达标或有毒有害气体超标而设置的设施
5.监测项目还应有:初期支护底板竖向位移,中柱结构竖向位移,地表沉降,地下水位。
