分析

案例题 某隧道工程,分为 A、B、C 三段,中间B段为过江隧道,采用盾构法施工, A、C段隧道形式均为矩形。A段隧道起始里程桩号为 k3+450m~k3+780m,C段隧道起始里程桩号为k6+180~k6+460m,根据地层和现场条件,A段采用盖挖逆作法施工,C段隧道采用明挖法施工。
B 段隧道衬砌结构为预制钢筋混凝土管片,内径 8.0m,管片环宽 1.2m。整个圆环分成8块管片组成,每块管片间的连接用环向和纵向 M36 螺栓紧固。
对于A段盖挖法隧道采用地下连续墙围护结构形式,在导墙施工前,依据本工程地下连续墙形状(拐角和端头等)、墙体厚度和深度划分了导墙施工段,并在现场用膨润土配置了泥浆液。

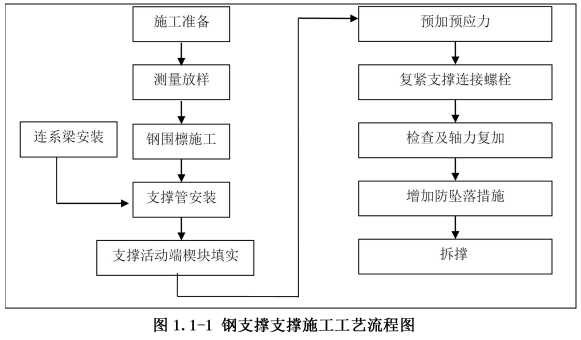

C段明挖隧道施工的围护结构采用钻孔灌注桩,内部采用3道φ609钢管支撑,钢支撑安装的施工艺流程为:

问题:
1.本工程 B 段盾构需要管片多少片?
2.根据背景,写出本工程隧道盾构始发井设在 A、C段隧道的哪一侧,说明理由。
3.地下连续墙导墙的作用?
4.地下连续墙槽段的划分依据还有哪些?
5.简述钢支撑的支撑体系除了支撑钢管和预应力设备以外还有哪些构件组成?简述钢支撑施加预应力的作用。

正确答案
1. B段隧道长度:6180-3780=2400(m)
B段所需管片环数:2400÷1.2=2000(环)
B段所需管片片数:2000×8=16000 (片)
2.本工程盾构始发井设在C隧道一侧。
理由:因本工程A段隧道为盖挖逆作法,隧道完工速度慢,而C段隧道为明挖法,施工速度要明显快于A段隧道,可以提前完工盾构始发井,B段隧道盾构可以与A段隧道同时施工,节省时间。
3. 导墙的主要作用有:
(1)挡土:在挖掘地下连续墙沟槽时,地表土松软容易坍陷,因此在单元槽段挖完之前,导墙起挡土作用;
(2)基准作用:导墙作为测量地下连续墙挖槽标高、垂直度和精度的基准;
(3)承重:导墙既是挖槽机械轨道的支承,又是钢筋笼接头管等搁置的支点,有时还承受其他施工设备的荷载;
(4)存蓄泥浆:导墙可存蓄泥浆,稳定槽内泥浆液面;
(5)导墙还可防止泥浆漏失,阻止雨水等地面水流入槽内。
4. 槽段划分依据还有:施工所要求的挖槽壁面的稳定性、对相邻结构物的影响、挖槽机的最小挖槽长度、混凝土拌和站的供应能力、泥浆储备池的容量、钢筋笼的质量和尺寸、作业场地占用面积和可以连续作业的时间限制等。
5. 钢结构支撑还应包括:围檩、角撑、轴力传感器、支撑体系监测监控装置、立柱桩及其他附属装配式构件。
钢支撑施加预应力的作用有:消除钢构件拼接间隙;减小钢构件受力后的变形;增加支撑的刚度;抑制基坑坑壁收敛变形;增加对抗围护结构后方的土体压力;减小支撑不及时引起的围护结构变形。
