1.设计单位还应该向施工单位交水平控制桩(即高程控制桩)。
针对D32控制桩的缺失,施工单位应在第一时间及时提出并提请设计单位进行补桩、及时复测,并将结果报监理工程师审核,为下一步施工测量创造条件。
2.

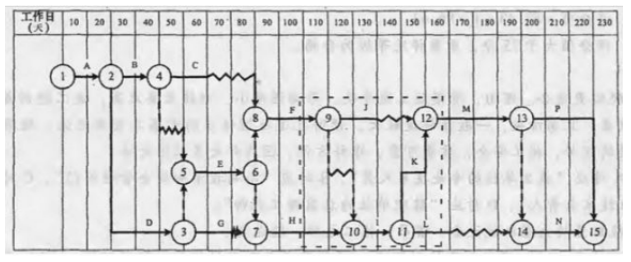

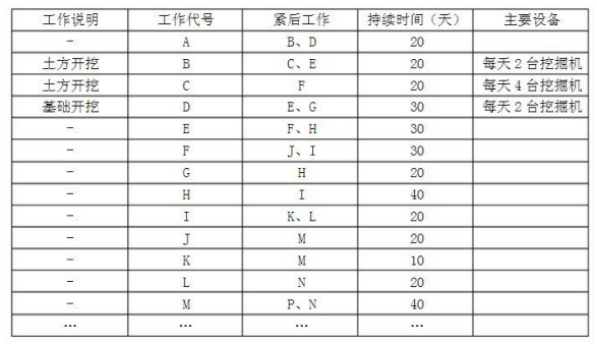

关键路线有两条:1-2-3-5-6-7-10-11-12-13-15 和 1-2-3-5-6-7-10-11-12-13-14-15;
总工期:220天。G工作的总时差=10天;因业主原因导致的工期拖延天数=20-10=10天(由于现场拆迁不到位,G工作停工20天,但由于G工作的总时差为10天,因此工期拖延20-10=10天)。

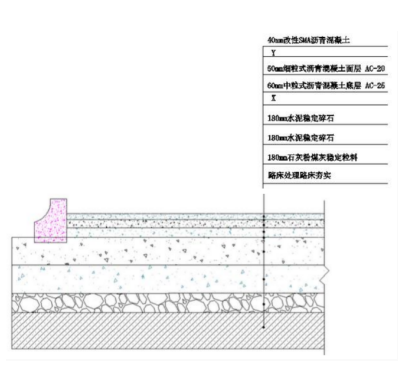

3.(1)X为透层油、Y为粘层油。
(2)透层油、粘层油用量需满足设计及规范要求并通过试洒确定,洒布均匀,不能在雨雪大风环境下施工。透层油在摊铺沥青前喷洒在基层表面,在透层油完全渗透入基层后方可摊铺面层。施工中应根据基层类型选择渗透性好的液体沥青、乳化沥青作透层油。喷洒后需在表面撒嵌丁料。 粘层油施工前须将下层沥青表面清理干净,无积水,且应在摊铺上层沥青当天洒布。
4.监理工程师发出暂停施工指令的原因如下:(1)填土后未检查就碾压。(2)碾压后未进行土质路基的质量检查就进行上层填土工作。
监理工程师向该工程队发出口头指示责令暂停施工的做法不妥当。
监理工程师指令方式的改进之处为:监理工程师应书面通知承包人暂停施工,并在 24h内向承包方提出具体处理意见,承包方应按监理工程师的要求暂停施工。
5.施工组织设计的审批程序存在的问题如下:
该施工组织设计仅经上一级技术负责人审批同意不妥,应由项目负责人组织编制,由企业技术负责人负责审批,并填写审批表,签字盖企业公章,报请总监理工程师签署意见后实施。
6.沥青混凝土冬期施工应采取的措施是:
(1)沥青混凝土面层应尽量避免冬期施工,必须进行施工时,适当提高沥青混合料拌合、出厂及施工时的温度。
(2)运输中应覆盖保温,并应达到摊铺和碾压的最低温度要求。
(3)摊铺时下承层表面应干燥、清洁,无冰、雪、霜等。
(4)施工中做好充分准备,采取“快卸、快铺、快平”和“及时碾压、及时成型”的方针。
(5)摊铺时间宜安排在一日内气温较高时进行。
7.该道路工违反的操作规程是:
(1)该道路工不是电工,在电箱中接线属于违规作业。
因为电工属于特殊工种,除一般安全教育外,还要经过专业安全技能培训,经考试合格持证后,方可独立操作。操作时必须穿戴好各种绝缘防护用品,不得违章操作。
(2)电箱接电工作应由一名工人操作违反操作规定。
因为带电作业时必须有电工两人以上,有可靠的安全措施,方可进行。
(3)施工组织设计中规定由项目部安全员定期组织安全检查不对。
理由:因为施工项目的安全检查由项目经理组织,项目部各职能部门参加,定期进行。
