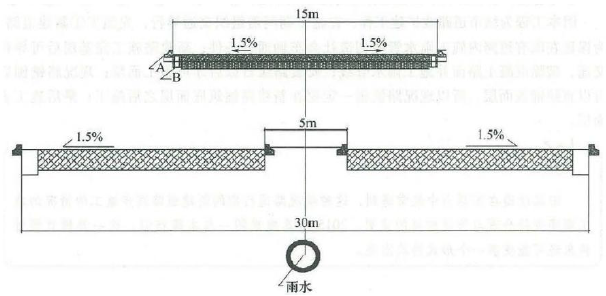

案例题 某公司承接了某城市道路的改扩建工程。现有道路为单幅水泥混凝土道路,15m,交通拥堵,拟将其扩建成宽30m 且路中设5m 绿化隔离带的沥青混凝土道路,且在绿化隔离带下新建雨水管道,如下图所示。新建路面结构:300mm 厚的水泥稳定土底基层,350mm 厚二灰碎石基层,80mm 厚AC-25 沥青混凝土底面层,40mm 厚改性沥青SMA-13 表面层。

项目部组织有关人员编写了施工组织设计对施工部署分为以下几个阶段: ①两侧加宽段路基、基层施工;②分幅摊铺表面层沥青混凝土;③水泥混凝土面层切割破除(绿化隔离带位置)④雨水管线施工;⑤分幅路缘石砌筑;⑥分幅摊铺底面层沥青混凝土;⑦现况水泥混凝土路面分幅铣刨清理。
工程开工前,项目经理主持了技术安全交底,参加人员包括技术负责人、质量负责人、专职安全员等主要骨干人员。
施工项目部按照施工方案搭设围挡,设置交通指示和警示信号标志。
雨水管采用承插式混凝土管道。项目部的施工组织设计确定采用机械从上游向下游开挖沟槽,用起重
机下管、安管,安管时管道承口面向下游。
【问题】
1. 指出A、B 的名称,简述A 的施工要求。
2. 项目部对本工程最合理的施工顺序是什么? 说明理由。
3. 背景中关于技术安全交底的程序是否正确?,如果不正确,正确流程是什么?以及交底内容是什么?
4. 施工围挡搭建需注意哪些相关事宜?
5. 改正下管、安管方案中不符合规范要求的做法。
6. 上面层沥青混合料的结构类型及特点

正确答案
1.
A 是路缘石。B 是雨水口
A 的施工要求:
(1)预制缘石的质量应符合规定要求;
(2)安砌稳固,顶面平整,缝宽均匀,勾缝密实,线条直顺,曲线圆滑美观;
(3)槽底基础和后背填料必须夯打密实。
2.
项目部对本工程最合理的施工顺序是:①→③→④→⑤→⑥→⑦→②。
因本工程为城市道路改扩建工程,在施工期间需组织交通导行,先施工①新建道路,为保证在既有道路内施工雨水管线创造社会车辆通行条件;新建路施工完基层后可导行交通,破除混凝土路面并施工雨水管线; 安装路缘石以后才可施工面层;现况路铣刨后可以直接铺表面层,所以现况路铣刨一定要在新建路铺筑底面层之后施工;最后施工表面层。
3.
不正确。
正确流程是:开工前,施工项目技术负责人应依据获准的施工方案向全体施工相关人员(包括分包方人员)进行技术安全交底,交底人与被交底人有书面的交底记录,签字并归档。
交底内容:强调工程难点、技术要点、安全措施。使作业人员掌握要点,明确责任。
4.
施工围挡搭设应注意以下事项:①施工围挡应沿工地四周连续设置,不得留有缺口;②围挡材料应坚固、稳定、整洁、美观,宜选用砌体、金属板材等硬质材料;③施工现场的围挡一般应不低于1.8m,在市区内应不低于2.5m;④在围挡内侧禁止堆物料。
5.
沟槽开挖顺序不妥,应改为自下游向上游开挖沟槽。安管时承口方向不对,承口应朝向上游方向。
6.
改性沥青SMA 属于骨架-密实结构。
特点是内摩擦角大、粘聚力大。
查看解析
