首页
>
市政公用工程管理与实务
>
案例题 某公司承建一段新城镇道路,其雨水管道位于流沙地区,设计采用D800mm钢筋混凝土管,相邻井段间距40m,8号、9
分析

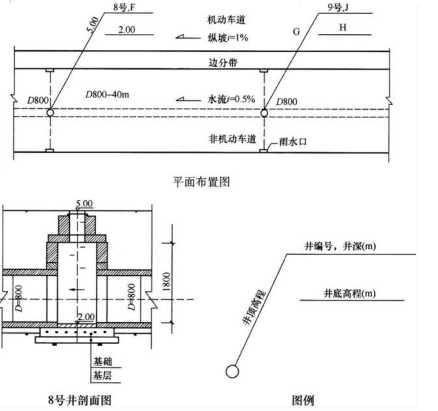

案例题 某公司承建一段新城镇道路,其雨水管道位于流沙地区,设计采用D800mm钢筋混凝土管,相邻井段间距40m,8号、9号雨水井段平面布置图及井室剖面图如下所示,8号、9号井类型一致。
施工前,项目部对部分相关技术人员的职责、管道施工工艺流程、管道施工进度计划、验收等内容规定如下:
1.由A(技术人员)具体负责:确定管线中线、检查井位置与沟槽开挖边线。
2.由质检员具体负责:沟槽回填土压实度试验;管道与检查井施工完成后,进行管道B试验(功能性试验)。
3.管道施工工艺流程如下:沟槽开挖与支护→c→下管、排管、接口→检查井砌筑→管道功能性试验→分层回填土与夯实。
4.管道验收合格后转入道路路基分部工程施工,该分部工程包括填土、整平、压实等工序,其质量检验的主控项目有压实度和D。

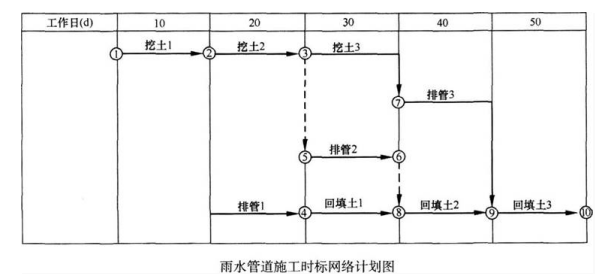

5.管道施工划分为三个施工段,时标网络计划如下图所示(有两条虚工作需补充)。
问题:
1.根据背景资料写出最符合题意的A、B、C、D的内容。
2.列式计算平面布置图中F、G、H、J的数值。
3.补全雨水管道施工时标网络计划图中缺少的虚工作(用时标网络图提供的节点代号及箭线作答,或用文字叙述,在背景资料中作答无效)。补全后的网络图中有几条关键线路,总工期为多少
正确答案
1.A——测量员;
B——严密性试验;
C——验槽及基础施工;
D——弯沉值。
2.F数值:5—2=3.00m,
G数值:5+40X 1%=5.4m;
H数值:2+40×0.5%=2.2m,
J数值:5.4—2.2=3.2m。
3.缺少虚工作④→⑤,⑥→⑦。
补全后的网络图中有6条关键线路。
雨水管道施工总工期为50d。
查看解析
