案例题 背景资料:

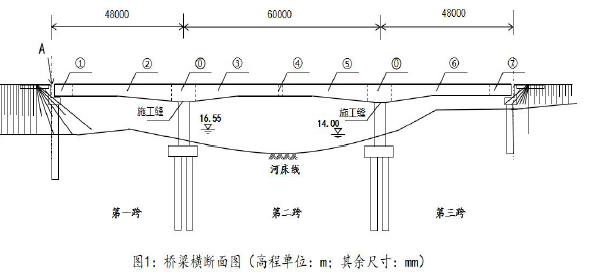

某公司承建一座城市跨河桥梁,施工期间航道不中断。桥梁的上部结构采用三跨式预应力混凝土连续刚构,跨径组合为48m+60m+48m;下部结构墩柱基础采用混凝土钻孔灌注桩;桥下河流的最高水位高程16.55m,常水位高程为14.00m。桥面立面图如图1 所示。项目部根据施工环境编制的施工方案如下:
(1)根据河道通航等要求,拟定桥梁上部结构的施工方案,为满足施工进度计划要求,施工时将主桥上部结构划分成?、①、②、③等施工区段,采用同步对称施工原则组织施工,主桥上部结构施工区段划分如图1所示。

时,在桥墩与上部结构的连接处设置了施工缝。
(3)根据桥梁地质、水位、通航等要求,承台采用围堰施工,确定了围堰的高程。桩基础在施工过程后,检查了孔径、孔深、孔位等项目,合格后吊放钢筋笼、安放导管,进行水下混凝土的灌注。
问题:
1.写出A的名称及作用,该连续刚构桥梁是按照何种分类方式划分的。
2.根据图1,写出桥梁施工顺序。(用序号和“→”表示,当同时施工时,请将相应序号并列排列)
3.图1中施工缝处该如何处理。
4.围堰的高程至少为多少m?

正确答案
1.A:伸缩缝(伸缩装置);作用:调节由车辆荷载和桥梁建筑材料所引起的上部结构之间的位移和联结。本桥梁是刚构桥,是按照受力特点来划分的。
2.→(②、③、⑤、⑥)→(①、⑦)→④
3.(1)混凝土结合面进行凿毛处理,残渣清理干净;
(2)表面湿润不得有积水;
(3)浇筑混凝土前,铺一层同配比的的水泥砂浆。
4.围堰高程至少为17.05m。
