首页
考研
最新考研题库
中外美术史23新版
建筑类
二级建造师
一级建造师
一级造价工程师
监理工程师
安全工程师
一级消防工程师
消防设施操作员
医学类
主治类
执业药师
护师(初级)资格证考试
主管护师(中级)资格证考试
护士资格证考试
医师类
中药学类
金融类
基金从业资格
银行从业资格
证券从业资格
期货从业资格
银行招聘考试
财会类
初级经济师
中级经济师
初级会计师
中级会计师
注册会计师
税务师
资产评估师
教师类
中学教师笔试
小学教师笔试
幼儿教师笔试
幼儿结构化面试
幼儿专业面试
中小学结构化面试
学历提升
成考(专升本)
成考(高起本、高起专)
自考
网校课程
登录
注册好礼
我的主页
我的提问
我的回答
退出
当前位置:
首页
>
市政公用工程管理与实务
>

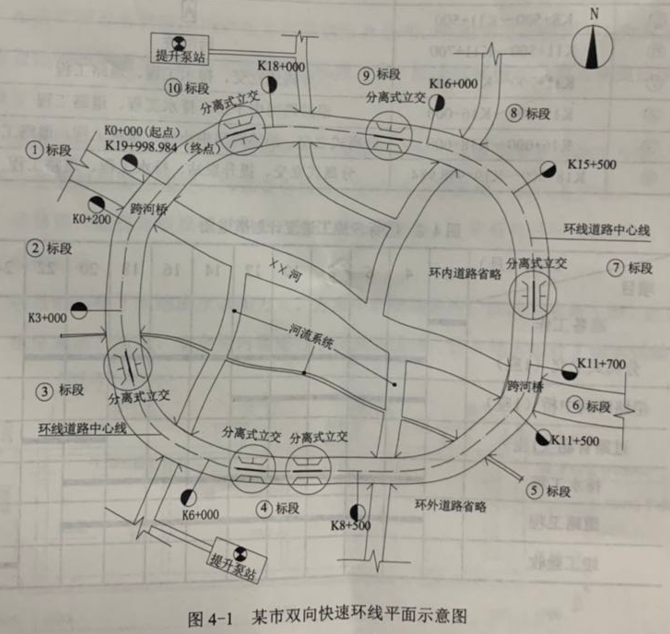

案例题 某市为了交通发展需修建一条双向快速环线(如图4-1所示),里程桩号为K0+000~K19+998.984。建设单
分析

案例题 某市为了交通发展需修建一条双向快速环线(如图4-1所示),里程桩号为K0+000~K19+998.984。建设单位将该建设项目划分为10个标段。项目清单如表4所示,当年10月份进行招标,拟定工期为24个月,同时成立了管理公司,由其代建。
各投标单位按要求中标后,管理公司召开设计交底会,与会参加的有设计、勘察、施工单位等。开会时,有③、⑤标段的施工单位提出自己中标的项目中各有1座泄洪沟小桥的桥位将会制约相邻标段的通行,给施工带来不便,建议改为过路管涵,管理公司表示认同,并请设计单位出具变更通知单,施工现场采取封闭管理,按变更后的图纸组织现场施工。

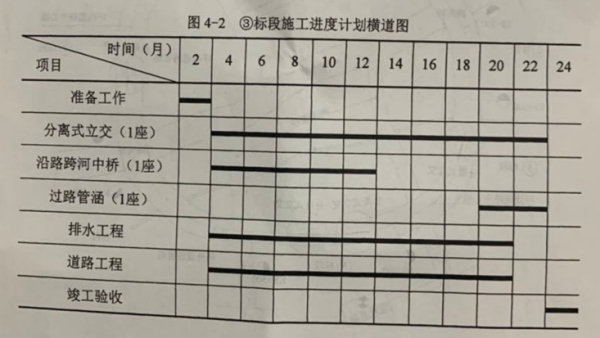

③标段的施工单位向管理公司提交了施工进度计划横道图(如图4-2所示)
问题:
1、按表4所示,根据各项目特征,该建设项目有几个单位工程?写出其中⑤标段A的项目内容。⑩标段完成的长度为多少米?
2、成立的管理公司担当哪个单位的职责?与会者还缺哪家单位?
3、③⑤标段的施工单位提出变更申请的理由是否合理?针对施工单位提出的变更设计申请,管理公司应如何处理?为保证现场封闭施工,施工单位最先完成与最后完成的工作是什么?
4、写出③标段施工进度计划横道图中出现不妥之处,应该怎样调整?
正确答案
1.(1)29个单位工程
(2)A:道路工程、排水工程、沿路跨河中小桥
(3)⑩标段完成的长度为:19998.984-18000=1998.984m
2.(1)担当建设单位的职责;
(2)与会者还缺:监理单位、建设单位
3.(1)合理;
(2)管理单位应同意并协调办理变更手续。
(3)最先完成的工作:施工围挡安装;最后完成的工作:施工围挡拆除
4.不妥之处:过路管涵施工在第19月~第22月;
调整:过路管涵施工调整为与道路施工同步进行。(从第3个月开始到第6个月结束)。
