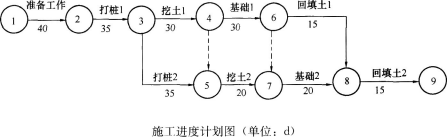

1.计划总工期:170d。
本网络计划的关键工作是:准备工作---打桩1---挖土1---基础1---基础2---回填土2(或①→②→③→④→⑥→⑦→⑧→⑨)。
2.事件一:工期不可索赔;费用不可索赔。
原因:施工方法不当导致,是施工单位责任。
事件二:费用可索赔2万元;工期不可赔偿。
原因:事件发生是由于勘察报告不正确,属建设单位责任。挖土2不在关键线路上且有总时差5天,作业时间延长时间没有超过总时差,没能影响总工期。
3.隐蔽工程隐蔽前,施工单位应通知监理单位检查验收,未经监理工程师签字(同意或确认),施工单位不得进行下一道工序施工,监理工程师有权要求施工单位挖开回填土检查。
