首页
考研
最新考研题库
中外美术史23新版
建筑类
二级建造师
一级建造师
一级造价工程师
监理工程师
安全工程师
一级消防工程师
消防设施操作员
医学类
主治类
执业药师
护师(初级)资格证考试
主管护师(中级)资格证考试
护士资格证考试
医师类
中药学类
金融类
基金从业资格
银行从业资格
证券从业资格
期货从业资格
银行招聘考试
财会类
初级经济师
中级经济师
初级会计师
中级会计师
注册会计师
税务师
资产评估师
教师类
中学教师笔试
小学教师笔试
幼儿教师笔试
幼儿结构化面试
幼儿专业面试
中小学结构化面试
学历提升
成考(专升本)
成考(高起本、高起专)
自考
网校课程
登录
注册好礼
我的主页
我的提问
我的回答
退出
当前位置:
首页
>
市政公用工程管理与实务
>

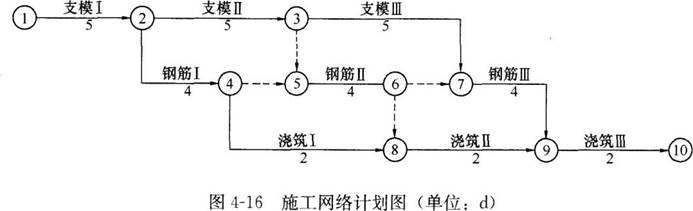

案例题 某钢筋混凝土工程,承包单位按合同要求制定了网络计划图(如图4-16所示),获得批准。 在施工过程中,发生了以下事
分析
案例题 某钢筋混凝土工程,承包单位按合同要求制定了网络计划图(如图4-16所示),获得批准。
在施工过程中,发生了以下事件:
事件一:工程中使用的钢材由建设单位提供,由于钢材进场时间比合同约定的日期拖延了1d,钢筋Ⅱ工程未按计划时间开工,施工单位经济损失1万元。
事件二:在进行浇筑Ⅱ施工时,由于施工单位操作不当,造成钢筋外露,为处理此质量事故,造成2万元损失,工期延长了2d。
【问题】
1.根据网络图计算该工程总工期,找出关键线路。
2.施工单位可以索赔的费用和工期是多少?说明理由。
3.分析事件二中造成钢筋外露的可能原因。
正确答案
1.总工期为:5+5+5+4+2=21d。
关键线路:①→②→③→⑦→⑨→⑩。
2.施工单位可索赔总费用1万元,不可以索赔工期。
理由:事件一中,钢材由建设单位提供,且未按合同约定日期进场,造成的损失应由建设单位负责,施工单位可以进行费用索赔;钢筋Ⅱ工程不在关键线路上且有总时差1d,且拖延后不影响总工期,施工单位不可以索赔工期;事件二中的质量事故是施工单位的原因造成的,故不可索赔费用和工期。
3.钢筋外露的可能原因:钢筋保护层厚度不够、入模混凝土品质不良、振捣不充分、模板发生位移。
