案例题 某公司承建一项城市桥梁工程,设计采用双幅分离式四车道,下部结构为双柱式桥墩,墩上设置盖梁,钻孔灌注桩基础。上部结构为现浇钢筋混凝土连续箱梁。该桥盖梁采用扣件式支架现浇施工,项目部编制了盖梁支架模板搭设安装的专项施工方案,内容包括工程概况、编制依据、施工计划、施工工艺技术、施工安全保证措施、施工管理及作业人员配备和分工、验收要求等。
在完成灌注桩基础、承台及双柱式桥墩施工后,项目部对地面进行简单清理平整并排除积水后,开始对搭设支架范围内的地面做地基堆载预压试验,在试验结果证明该范围地面满足支架搭设相关要求后,随即组织开始进行支架搭设作业。盖梁模板支架搭设如图3-1所示。
施工过程中发生如下事件:
事件一:支架搭设前,项目部按设计要求,在综合考虑设计文件规定的结构预拱度,以及支架地基受载后的沉降等因素,对模板、支架设置了施工预拱度。
事件二:支架搭设完毕后,项目部随即准备进行箱梁模板系统搭设及钢骨架安装作业,现场监理工程师以工艺不符合规定为由,要求暂停作业并整改。

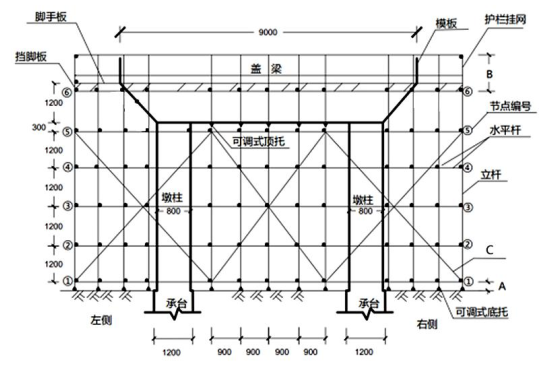

图3-1盖梁模板支架搭设示意图(单位mm)
问题:
1.写出图3-1中杆件C的名称以及A、B的数值要求,图中还缺少哪个重要杆件?
2.事件一中,施工预拱度的设置还应考虑哪些因素?
3.事件二中,监理单位要求暂停施工的理由是什么?
4.补充盖梁支架模板搭设安装的专项施工方案还缺少的内容。

正确答案
1.(1)杆件 C 为剪刀撑
(2)A:200mm,B:不小于 1.2m
(3)还缺少的杆件为斜撑
2.(1)支架、拱架承受全部施工荷载引起的弹性变形。
(2)支架、拱架受载后杆件接头挤压和卸落设备压缩而产生的非弹性变形。
3.理由:施工单位没有做支架预压,支架搭设完毕后,应按要求预压支架合格并形成记录,以便检验支架承载力,收集施工沉降数据,消除支架拼装间隙和地基沉降等非弹性变形。
4.①应急处置措施,②计算书及相关施工图纸。
查看解析

相关试题

单选
下列不属于泥浆护壁成孔方式的是( )。
A 正循环回转钻 B 冲击钻 C 长螺旋钻孔 D 旋挖钻
查看
单选
以下关于桥梁相关常用术语的表述说法错误的是( )。
A 计算矢高与计算跨径之比,为矢跨比,也称拱矢度 B 拱式桥两相邻拱脚截面形心点之间的水平距离为计算跨径 C 桥面与桥下线路路面之间的距离为桥下净空高度 D 从拱顶截面下缘至相邻两拱脚截面下缘最低点之连线的垂直距离为净矢高
查看
单选
下列关于桥梁附属结构施工技术的描述,正确的是( )。
A 桥跨结构的泄水管底部应与构筑物底面齐平 B 基层混凝土强度达到设计强度75%才可进行防水层施工 C 涂料防水层上沥青混凝土的摊铺温度应高于其耐热度 D 人行道结构应在栏杆、地袱完成后,桥面铺装前施工
查看
单选
下列关于地下水控制方法的说法,错误的是( )。
A 基坑涌水量不大时,最适宜采用的方法是集水明排法 B 集水明排法在基坑四角或每隔50~100m设置集水井 C 基坑范围内地下水位应降至基础垫层以下不小于0.5m D 地下水回灌方式包括重力回灌、真空回灌、压力回灌
查看
单选
下列关于城市综合管廊结构施工技术的说法中,错误的是( )。
A 预留孔、预埋管及止水带等周边混凝土浇筑时,应加强振捣 B 底板混凝土强度大于10MPa,再搭设满堂支架施工侧墙与顶板 C 混凝土侧墙和顶板,应连续浇筑不得留置施工缝 D 预制构件上有裂缝且宽度超过0.2mm时,应进行鉴定
查看
单选
使用机械外力手段来增加路基土的密度使土体固结,属于( )。
A 土质改良 B 土的补强 C 土的固化 D 土的约束
查看
单选
若刚性挡土墙在填土压力作用下,背离填土一侧移动,这时挡土墙承受的压力被称为( )。
A 主动土压力 B 静止土压力 C 被动土压力 D 隆起土压力
查看
单选
控制基坑变形的主要方法有( )。
A 增加开挖后未及时支撑的暴露时间 B 增加围护结构入土深度 C 坑底主动土压区土体加固 D 适时施作底板结构
查看
单选
关于预应力钢绞线管道压浆的说法,错误的是( )。
A 压浆前应对管道进行清理 B 预埋的排水孔、排气孔主要用于管道清理使用 C 压浆作业,每一工作班应留取不少于3组试块 D 钢绞线张拉完成后应及时对管道进行压浆
查看
单选
关于各类围护结构的特点,说法正确的是
A 钢板桩施工简便,施工噪声小 B 钢管桩截面刚度小于钢板桩 C 钢板桩止水性比钢管桩差 D SMW工法桩强度大,止水性好
查看
