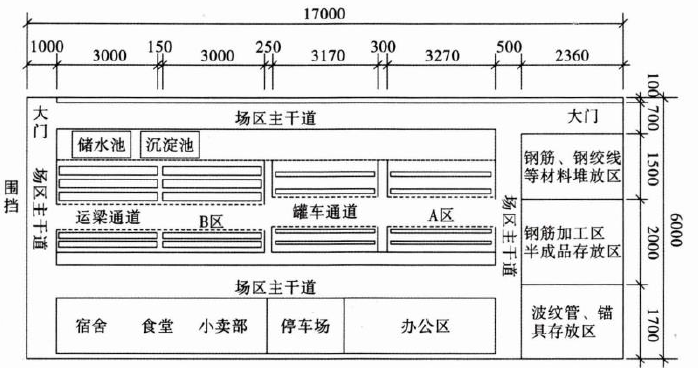

1.(1)A区为T梁制梁区;B区为T梁存梁区。
(2)预制场平面布置中未见集料存放区与混凝土拌合设备,因此混凝土供应方式应为预拌商品混凝土。
2.(1)T梁的数量:12×14=168(片)。预制工期240天,每梁占座时间10天。
一个台座可预制T梁数量:240/10=24(片)。共需台座数量:168÷24=7(个)。
(2)本工程预制梁场内预制台座的数量是8个,满足要求。
3.预付款=合同总价×10%=4000×10%=400万,
起扣点=合同总价×30%=4000×30%=1200万,
200+300+500+600=1600万>1200万,因此起扣月为4月。
4.全部扣完=合同总价×80%=4000×80%=3200万,
200+300+500+600+800+600+600=3600万>3200万,因次全部扣完为7月。
4月进度款=600-80=520万,
5月进度款=800-80=720万,
6月进度款=600-80=520万,
7月进度款=600-(400-80×3)=440万。
