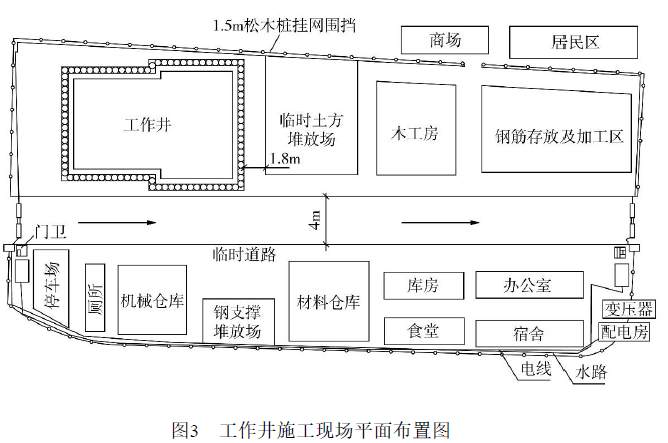

案例题 某公司承建一城市地下隧道工程,长度4km,埋深(覆土深度)5m,净高4m,采用工作井+浅埋暗挖法施工。工作井深度为9.5m,采用明挖法施工,围护结构为钻孔灌注桩+钢支撑,止水帷幕采用高压摆喷桩,工作井施工现场平面布置如图3所示。

施工过程中发生如下事件:
事件一:本项目工作井基坑安全等级为三级,建设单位委托具有相应能力的第三方监测单位对工作井进行监测,监测单位进行现场调研后编制了监测方案,其中监测项目包括:支护桩顶部水平位移、
支护桩顶部竖向位移、竖井井壁支护结构净空收敛。监测过程中发现桩顶水平位移变形量达到预警值,监测单位立即向施工单位、监理单位进行了报告。
事件二:项目部根据现场情况确定了内支撑结构的选型,并在施工中坚持先支撑后开挖的原则。
事件三:工作井开挖至基底后,工作井侧壁局部位置出现少量漏水,水中夹带少量泥沙,项目部针对这种情况及时采取了相应措施。
【问题】
1.改正图3中工作井施工现场平面布置的不妥之处。
2.除钻孔灌注桩外,本工程的围护结构还可以采用哪些方式?
3.事件一中,补充工作井监测方案中的应测项目;变形量达到预警值时还应该采取哪些措施?
4.事件二中,写出内支撑结构选型应符合的原则。
5.事件三中,针对工作井侧壁漏水情况项目部应采取哪些措施?

正确答案
1.改正:
(1)施工现场围挡应沿工地四周连续设置,不得留有缺口。
(2)围挡宜选用砌体、金属材板等硬质材料。
(3)施工现场的围挡一般应不低于1.8m,在市区内应不低于2.5m。
(4)禁止在围挡内侧堆放泥土、砂石等散状材料以及架管、模板等。
(5)井口2m范围内不得堆放材料。
(6)钢筋加工区布置在居民区一侧,噪声污染对居民影响大。
2.本工程的围护结构还可以采用:(1)地下连续墙;(2)SMW工法桩。
3.(1)补充应测项目:支撑轴力;地表沉降;地下水位。
(2)①通知建设单位;
②提高监测频率或增加监测内容。
4.内支撑结构选型应符合的原则:
(1)宜采用受力明确、连接可靠、施工方便的结构形式。
(2)宜采用对称平衡性、整体性强的结构形式。
(3)应利于基坑土方开挖和运输。
5.措施:立即采取堵漏(或止漏)措施,在缺陷处插入引流管引流,然后采用双快水泥封堵缺陷处,等封堵水泥形成一定强度后再关闭导流管,防止基坑侧壁漏水漏砂造成基坑外的泥沙流失,并做好基坑内排水。
查看解析

相关试题

单选
下列关于绿色施工管理的做法,错误的是( )。
A 临建设施应采用可拆迁、可回收材料 B 喷洒路面、绿化浇灌不应使用自来水 C 现场应建立洒水清扫制度,配备洒水设备 D 提倡使用无烟煤作为现场生活的燃料
查看
单选
以下基层材料中属于柔性基层的是( )。
A 二灰稳定砂砾 B 水泥稳定土 C 沥青混凝土 D 碾压混凝土
查看
单选
断面形式采用三、四幅路,机动车道宽度为3.25~3.5m的道路是( )。
A 支路 B 快速路 C 主干路 D 次干路
查看
单选
在热拌沥青混合料道路施工中,一般不采用人工摊铺的是( )。
A 路面狭窄部分 B 平曲线半径过小的匝道 C 大曲线半径的主路 D 小规模工程
查看
单选
敷设于桥梁上的燃气管道应采用加厚的无缝钢管或焊接钢管,尽量减少焊缝,对焊缝应进行( )无损检测。
A 50% B 60% C 80% D 100%
查看
单选
关于混凝土拌合物的坍落度说法错误的是( )。
A 坍落度的评定,以搅拌地点为准 B 应在搅拌地点和浇筑地点分别随机取样检测 C 每一工作班组或每一单元结构物不应少于两次 D 如混凝土拌合物从搅拌机出料至浇筑入模时间不超过15min时,其坍落度可仅在搅拌地点检测
查看
单选
关于箱涵顶进安全措施的说法,错误的是( )。
A 顶进作业区应做好排水措施,不得积水 B 列车通过时,不得停止顶进挖土 C 实行封闭管理,严禁非施工人员入内 D 顶进过程中,任何人不得在顶铁、顶柱布置区内停留
查看
单选
机动车道宽度为3.5~3.75米的是( )。
A 快速路 B 主干路 C 次干路 D 支路
查看
单选
下列关于支架基础的说法,错误的是( )。
A 支架基础必须具有足够承载能力 B 支架基础应做好地面防排水处理 C 地基处理范围应宽出支架搭设范围不小于1m,表面可采用混凝土硬化处理 D 地基处理完毕后进行地基承载力检测,检测合格后方可进行支架搭设
查看
单选
植草沟断面边坡坡度不宜大于( ),植草沟纵坡宜为( )。
A 1:2;1%~2% B 1:2;1%~4% C 1:3;1%~4% D 1:3;1%~2%
查看
