分析

案例题 某公司承建一城市隧道工程,隧道全长1.2km,宽20m,位于城市商业中心,基坑周边有数座高层建筑。围护结构采用钻孔咬合桩,上、下共设置两道内支撑,其中第一道为钢筋混凝土支撑,第二道为钢管支撑,地面标高为0.0m,地下水位标高为-3.5m,基底标高为-5.5m,基坑周边设置真空井点降水,基坑开挖示意图如图3-1所示。项目部按照要求编制了施工组织设计。

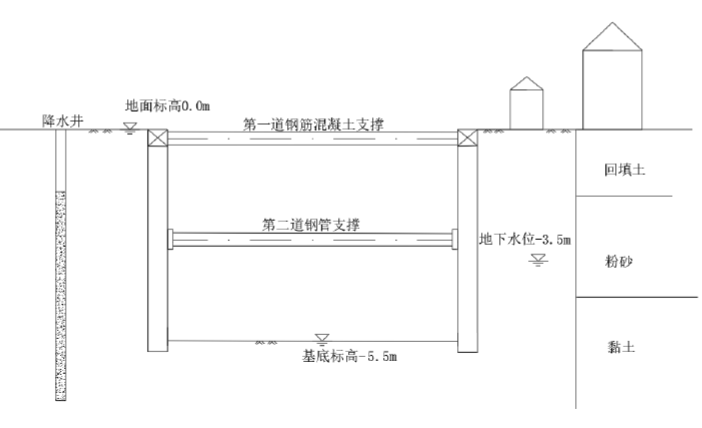

图3-1 地铁车站明挖施工示意图
事件一:基坑工程施工前,施工单位委托第三方进行施工监测。基坑监测方案编制完成,与基坑周边环境涉及的有关管理单位协商一致,并经认可后开始实施监测。
事件二:项目部编制了基坑降水施工方案,其中真空井点施工流程如下:测量放线→打井孔(冲孔)→安放A(间距Xm、距开挖上口线不小于Ym)→投放滤料→封填B(地面以下Zm)并压实→安装集水总管、弯联管→安装水泵。
事件三:围护结构施工阶段,项目部采用后序桩软切割先序桩的工艺施工钻孔咬合桩,确定了图3-2所示咬合桩的施工顺序,并重点控制了后序桩进行软切割的施工时间。

图3-2 咬合桩施工示意图(A为非加筋桩;B为加筋桩)
事件四:基坑施工时,项目部合理安排了基坑围护结构与支撑结构安装、拆除的施工顺序,包括:①安装第二道支撑;②安装第一道支撑;③施工冠梁;④拆除第一道支撑;⑤拆除第二道支撑;⑥拆除围檩;⑦施工围檩;⑧施做围护桩。基坑开挖至基底时,出现了基底隆起的现象,项目部及时采取了应急措施。
【问题】
1.计算本工程降低地下水的高程至少为多少米?写出本工程真空井点的平面布置形式。
2.改正事件一中的错误之处,写出基坑监测方案的编制方和认可方,并写出监测成果的分类。
3.事件二中,写出A、B的名称,以及X、Y、Z的数值(范围)。
4.事件三中,写出图3-2中咬合桩的施工顺序(用9个桩号字母及“→”表示),以及后序桩进行软切割的施工时间。
5.事件四中,写出基坑围护结构与支撑安装和拆除的施工顺序(用序号和“→”表示)。
6.事件四中,写出基底隆起过大的可能原因,并写出项目部可采取的应急措施。

正确答案
1.(1)降低地下水的高程:-5.5m-0.5m=-6.0m。
(2)真空井点的平面布置形式:单级双排井点。
降水深度为6m,所以采用单级井点;L/B=1200÷20=60>20,且B=20>6,所以采用双排井点。
2.(1)改正:由建设单位委托监测单位进行监测。
(2)基坑监测方案的编制方:监测单位。
基坑监测方案的认可方:建设方和设计方。
(3)监测成果:监测日报、警情快报、阶段(月、季、年)性报告和总结报告。
3.(1)A:井点管;B:黏土。
(2)X:0.8~2m;Y:1m;Z:1~2m。
4.(1)A1→A2→B1→A3→B2→A4→B3→A5→B4。
(2)加筋桩(后序桩)应在非加筋桩(先序桩)初凝前进行施工。
5.(1)⑧→③→②→⑦→①→⑤→⑥→④。
6.(1)隆起的可能原因:①基坑底不透水土层由于其自重不能承受下方承压水水头压力;②围护结构插入基坑底土层深度不足。
(2)应急措施:①坑底土体加固;②坑内井点降水;③适时施作底板结构。
查看解析

相关试题

单选
下列关于绿色施工管理的做法,错误的是( )。
A 临建设施应采用可拆迁、可回收材料 B 喷洒路面、绿化浇灌不应使用自来水 C 现场应建立洒水清扫制度,配备洒水设备 D 提倡使用无烟煤作为现场生活的燃料
查看
单选
以下基层材料中属于柔性基层的是( )。
A 二灰稳定砂砾 B 水泥稳定土 C 沥青混凝土 D 碾压混凝土
查看
单选
断面形式采用三、四幅路,机动车道宽度为3.25~3.5m的道路是( )。
A 支路 B 快速路 C 主干路 D 次干路
查看
单选
在热拌沥青混合料道路施工中,一般不采用人工摊铺的是( )。
A 路面狭窄部分 B 平曲线半径过小的匝道 C 大曲线半径的主路 D 小规模工程
查看
单选
敷设于桥梁上的燃气管道应采用加厚的无缝钢管或焊接钢管,尽量减少焊缝,对焊缝应进行( )无损检测。
A 50% B 60% C 80% D 100%
查看
单选
关于混凝土拌合物的坍落度说法错误的是( )。
A 坍落度的评定,以搅拌地点为准 B 应在搅拌地点和浇筑地点分别随机取样检测 C 每一工作班组或每一单元结构物不应少于两次 D 如混凝土拌合物从搅拌机出料至浇筑入模时间不超过15min时,其坍落度可仅在搅拌地点检测
查看
单选
关于箱涵顶进安全措施的说法,错误的是( )。
A 顶进作业区应做好排水措施,不得积水 B 列车通过时,不得停止顶进挖土 C 实行封闭管理,严禁非施工人员入内 D 顶进过程中,任何人不得在顶铁、顶柱布置区内停留
查看
单选
机动车道宽度为3.5~3.75米的是( )。
A 快速路 B 主干路 C 次干路 D 支路
查看
单选
下列关于支架基础的说法,错误的是( )。
A 支架基础必须具有足够承载能力 B 支架基础应做好地面防排水处理 C 地基处理范围应宽出支架搭设范围不小于1m,表面可采用混凝土硬化处理 D 地基处理完毕后进行地基承载力检测,检测合格后方可进行支架搭设
查看
单选
植草沟断面边坡坡度不宜大于( ),植草沟纵坡宜为( )。
A 1:2;1%~2% B 1:2;1%~4% C 1:3;1%~4% D 1:3;1%~2%
查看
