分析

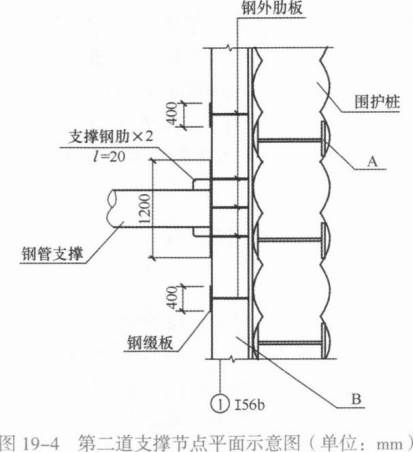

案例题 某施工单位中标承建过街地下通道工程,周边地下管线较复杂,设计采用明挖法施工:通道基坑总长80m、宽12m,开挖深度8.5m。基坑围护结构采用SMW工法桩,基坑沿深度方向设有两道支撑,其中第一道支撑为钢筋混凝土支撑,第二道支撑为(φ609×16)mm钢管支撑(见图19—4)。基坑场地地层自上而下依次为:2.0m厚素填土、6m厚黏质粉土、8m厚砂质粉土。地下水位埋深约1.5m。在基坑内布置了5座管井降水。
项目部选用坑内小挖机与坑外长臂挖机相结合的土方开挖方案。在挖土过程中发现围护结构有两处出现渗漏现象,渗漏水为清水,项目部立即采取堵漏措施予以处理,堵漏处理造成直接经济损失20万元,工期拖延10d,项目部为此向业主提出索赔。

问题:
1.给出图19-4中A、B构(部)件的名称,并分别简述其功用。
2.根据两类支撑的特点分析围护结构设置不同类型支撑的理由。
3.本项目基坑内管井属于什么类型?起什么作用?
4.给出项目部堵漏措施的具体步骤。
5.项目部提出的索赔是否成立?说明理由。
6.列出基坑围护结构施工的大型工程机械设备。

正确答案
1.A——工字钢;B——围檩。
(1)工字钢的功用:作为SMW工法桩加筋用,它与水泥土搅拌墙结合,形成一种复合劲性围护结构,可以极大地提高水泥土搅拌墙的强度,增加SMW桩的抗弯和抗压强度;且工字钢可以拔出重新利用,有利于节省钢材、节约成本。
(2)围檩的功用:与围护桩(墙)、支撑一起构成支撑结构体系,承受围护墙所传递的土压力和水压力,传递给钢支撑。
2.(1)钢筋混凝土支撑的特点是:混凝土结硬后刚度大,变形小,强度的安全可靠性强,施工方便,但支撑浇制和养护时间长,围护结构处于无支撑的暴露状态的时问长、软土中被动区土体位移大,如对控制变形有较高要求时,需对被动区软土加固。施工工期长,拆除困难,爆破拆除对周围环境有影响。随着基坑开挖深度增大,基坑上部周围土体的主动土压力越来越大,采用钢筋混凝土支撑作深基坑的第一道支撑,与SMW工法桩连接,可以有效抵抗基坑上部土体的主动土压力,正好利用了其“刚度大,变形小,强度的安全可靠性强,施工方便”的优点,避开了其“施工时间长,围护结构处于无支撑的暴露状态的时间长,软土中被动区土体位移大”的缺点。
(2)钢管支撑的特点是:安装、拆除方便,可周转使用,支撑中可加预应力,可调整轴力而有效控制围护墙变形;施工工艺要求较高,如节点和支撑结构处理不当,或施工支撑不及时不准确,会造成失稳。由于基坑开挖后,基坑中下部周围土体的主动土压力相对较小,但要求支撑及时,所以采用钢管支撑可以较快地构筑围护支撑结构,较好地保持基坑稳定,保证施工安全。
3.本项目的管井属于疏干井,其作用是疏干潜水,便于基坑开挖;同时有利于保护周边的地下管线。
4.堵漏措施的具体步骤为:
(1)渗水较小时,在漏水处用排水管引流,用双快水泥封堵,待封堵见效后,关闭排水管道。
(2)如果渗流过大,就在漏水处回填土并在基坑外注浆封堵水流。堵漏完成后,再清除回填土。
5.索赔不能成立,因为基坑漏水是围护结构施工缺陷造成的,属于施工单位的原因,所以不能索赔。
6.三轴水泥土搅拌机、起重机、振动式打拔桩机等。
查看解析

相关试题

单选
水泥混凝土路面在混凝土达到( )后,可允许行人通行。
A 设计抗压强度 30% B 设计弯拉强度 30% C 设计抗压强度 40% D 设计弯拉强度 40%
查看
单选
( )是城市区域性的交通干道,为区域交通集散服务,兼有服务功能。
A 快速路 B 主干路 C 次干路 D 支路
查看
单选
某城市桥梁,桥墩采用柱式桥墩,下列说法正确的是( )。
A 模板、支架必须满足强度、刚度、稳定性验算。同时在验算稳定性时,可以不用考虑风力影响 B 如有系梁连接时,可以先浇筑柱,最后在浇筑系梁 C 采用预制混凝土管作为柱身外模时,基础面宜采用凹槽接头 D 钢管混凝土墩柱应采用补偿收缩混凝土,分次浇筑完成
查看
单选
现浇预应力钢筋混凝土连续梁,支架和模板安装后,宜采取预压方法消除( )。
A 非弹性变形 B 弹性变形 C 塑性变形 D 支架空隙
查看
单选
土的含水量是指( )。
A 土中水的质量与干土粒质量之比 B 土中水的质量与湿土粒质量之比 C 土中水的质量与干土粒表观密度之比 D 土中水的质量与湿土粒密度之比
查看
单选
由地面向下开挖的路基断面形式称为( )。
A 路堤 B 路堑 C 半填、半挖 D 零填方
查看
单选
下列关于挖土路基的说法,不正确的是( )。
A 挖方段不得超挖,应留有碾压到设计高程的压实量 B 碾压时,应视土的干湿程度而采取洒水或换土、晾晒等措施 C 过街雨水支管沟槽及检查井周围应用素土填实 D 压路机不小于 12t 级,碾压应自路两边向路中心进行
查看
单选
项目部应建立以( )为第一责任人的质量管理体系,明确各级岗位职责。
A 项目总工 B 单位技术负责人 C 项目经理 D 单位法人
查看
单选
( )kV及以上电力电缆不应与通信电缆同侧布置。
A 10 B 110 C 220 D 330
查看
单选
箱涵顶进挖运土方应在( )时间进行。
A 列车正常运行 B 列车减速运行 C 列车低速运行 D 列车运行间隙
查看
