分析

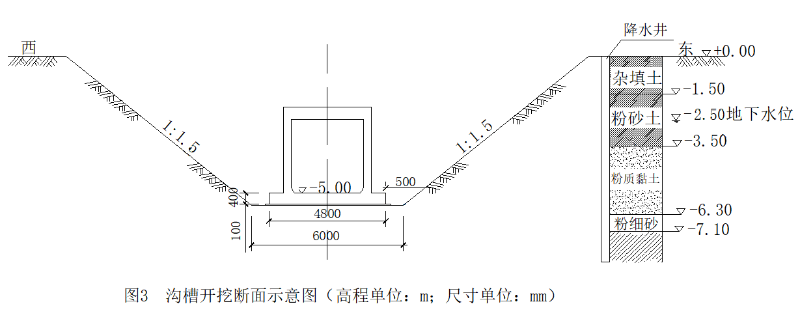

案例题 项目部承建郊外新区一项钢筋混凝土排水箱涵工程,全长800m,结构尺寸为3.6m (宽) x3.8m (高),顶板厚400mm,侧墙厚300mm,底板为厚400mm的外拓反压抗浮底板,箱涵内底高程为-5.0m,C15混凝土垫层厚100mm,详见图3。地层由上而下为杂填土厚1.5m,粉砂土2.0m,粉质黏土2.8m,粉细砂0.8m,细砂2m,地下水位于标高- 2.5m处。事件一: 箱涵的沟槽施工采用放坡明挖法,边坡依据工程地质情况设计为1:1.5,基底宽度6m。项目部考虑在沟槽西侧用于钢筋和混凝土运输,拟将降水井设置在东侧坡顶2m外,管井间距为8m。沟槽开挖和降水专项施工方案已组织专家论证,专家指出降水方案存在降水井布局不合理、缺少沟槽降排水防护措施等问题,项目部按专家建议对专项施工方案做了修改。事件二:项目部制定的每段20m箱涵施工流程为:沟槽开挖→坑底整平→垫层施工→钢筋绑扎→架设模板→浇筑箱涵混凝土→回填。事件三:项目部对①土方、渣土运输的车辆、②现场出入口处和社会交通路线、③施工现场主要道路、料场、生活办公区、④裸露的场地和集中堆放的土方制定了具体的扬尘污染防治措施。

1.依据工程背景资料计算沟槽底设计高程。
2.事件一中,项目部应如何修改专家指出的问题
3.事件二中沟槽回填的质量验收主控项目有哪些
4.写出事件三中对裸露的场地和集中堆放土方的具体防治措施。

正确答案
2025教材P84 、2024教材P83

第一问;
原地面起算标高为0.00,涵洞底板顶面标高为-5.00,然后向下加一个0.4米的底板,一个0.1米的垫层,故沟槽底部标高为;
-5.00-0.4-0.1=-5.50m
第二问;
在西侧增设一排降水井 ,槽顶增设挡水墙、截水沟,槽底增设集水井 、排水沟。
第三问;
质量验收的主控项目有:1)基坑回填土的土质、含水率应符合设计文件要求。2) 基坑回填宜分层、水平机械压实,压实后的厚度应根据压实机械确定,且不应大于0.3m; 结构两侧应水平、对称同时填压;基坑分段回填接槎处,已填土坡应挖台阶,其宽度不应小于1.0m ,高度不应大于0.5m 。3 )基坑位于道路下方时,基坑回填碾压密实度应符合现行行业标准《城镇道路工程施工与质量验收规范》 CJJ 1-2008 的规定。
第四问;
裸露的场地和集中堆放的土方应采取覆盖、固化、绿化、洒水降尘措施。
查看解析

相关试题

单选
桩间采用槽榫接合方式,接缝效果较好,使用最多的一种钢筋混凝土板桩截面形式为()
A 矩形 B T形 C 工字形 D 口字形
查看
单选
关于改性沥青混合料压实成型的说法,正确的是( )。
A 初压开始温度不低于150℃,碾压终了的表面温度不低于90°C B 碾压时压路机的方向轮面向摊铺机,从路外侧向中心碾压 C 宜采用轮胎压路机碾压 D 在超高路段由高向低碾压,在坡道上从低处向高处碾压
查看
单选
燃气管网中,安装在最高点和每个阀门之前,用来排放管道内部空气或燃气的装置称为( )。
A 补偿器 B 放散管 C 排水器 D 调压器
查看
单选
测定混凝土抗压强度时,应以边长( ) mm的立方体标准试件为准。
A 100 B 150 C 200 D 250
查看
单选
关于灌注水下混凝土的导管,正确的说法是( )。
A 导管每节长宜为5m B 导管接头采用法兰盘加锥形活套 C 轴线偏差不宜超过孔深的2% D 试压的压力宜为孔底静水压力的0.5倍
查看
单选
道路面层的水泥混凝土配合比设计除满足经济性、工作性、耐久性外,还需要满足的指标有( )。
A 抗压强度 B 抗拉强度 C 抗弯拉强度 D 抗弯拉应变
查看
单选
关于箱涵顶进施工的说法,正确的是( )。
A 列车运行间隙,可进行顶进作业 B 慢速列车通过时,可进行挖土作业 C 采用机械挖土,每次开挖进尺1.0~1.5m D 两侧挖土应欠挖200mm后再切土顶进
查看
单选
适用于中砂以上砂性土的注浆方法是( )。
A 劈裂注浆 B 压密注浆 C 电动化学注浆 D 渗透注浆
查看
单选
在管道开槽施工中,槽底开挖宽度的正确说法是( )。
A 管道外径增大,管道一侧的工作面宽度一定增大 B 同管径下,柔性接口比刚性接口所需工作面宽度小 C 化学建材管道比混凝土管道工作面宽度小 D 沟槽土质越好,槽底开挖宽度越小
查看
单选
在管道全断面修复方法中,能解决支管连接问题的是( )。
A 内衬法 B 缠绕法 C 喷涂法 D 改进内衬法
查看
刷题小程序
市政公用工程管理与实务题库小程序
