2024教材P61
第一问:
1-1. 安全管理的主要缺失:操作人员未进行培训;未进行试吊;安全管理人员未巡视 。
1-2. 正确做法: (1)操作人员应经过培训,执证上岗,掌握设备操作要领,熟悉施工方法、各项技术参数,考试合格方可上岗。
(2)起重作业前应试吊,吊离地面100mm左右时,应检查重物捆扎情况和制动性能,确认安全后方可起吊;起吊时工作井内严禁站人,当吊运重物下井距作业面底部小于500mm时,操作人员方可近前工作;
(3)吊装过程安全员应在场进行监督检查。
第二问:
程序:施工单位填写施工复工报审表,项目经理签字并加盖施工单位公章报监理单位审批项目监理机构收到施工单位报送的工程复工报审表及有关材料后,应对施工单位的整改过程、结果进行检查验收,符合要求的,总监理工程师应及时签署审批意见,并加盖公章,报建设单位批准后,签发工程复工令,施工单位接到工程复工令后组织复工。
第三问:
桩基质量缺陷的成因:超灌高度不够、混凝土浮浆太多、孔内混凝土面测定不准。
预防措施:对于桩径为800mm的桩,超灌高度不小于桩长的4%,对于大体积混凝土的桩,桩顶10m内的混凝土应适当调整配合比,增大碎石含量,减少桩顶浮浆。在灌注最后阶段,孔内混凝土面测定应采用硬杆筒式取样法测定。
第四问:

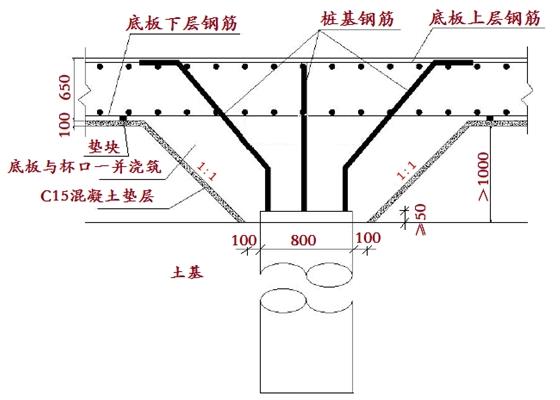

(1)开挖基坑并放坡,至少开挖1m,基坑底部周围留宽1m。
(2)破除桩顶混凝土不密实部分,清扫结合面。
(3)按图加工钢筋。
(4)支设模板:使用内径为800mm的钢筒配合螺栓进行支设加固。
(5)混凝土浇筑前,湿润结合面,将钢筋表面附着混凝清净,清洗钢筋表面。
(6)混凝土浇筑:接桩用混凝土强度同灌注桩设计混凝土强度。
(7)混凝土养护。
