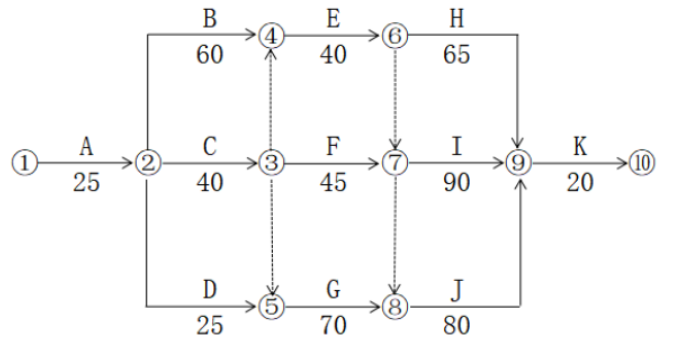

案例题 某施工单位承建了一段山区三级公路路基工程,路段长5.27km,路基宽 8.50m,双向两车道,路线地形起伏较大,填挖基本平衡,填石路堤填料主要以弱风化石灰岩为主。开工前,施工单位编制了实施性施工组织设计,并经监理工程师审批同意,其施工进度双代号网络计划如图1所示。

施工中发生如下事件:
事件一:填石路堤正式施工前,施工单位按照施工方案进行填石路堤试验路段的施工,通过试验确定了施工过程工艺控制方法、质量控制标准以及压实工艺参数,其压实工艺参数包括压实机械规格、压实功率等。
事件二:实施性施工组织设计中,填石路堤施工技术和质量控制要求部分内容如下:
(1)路基原地基处理后压实度应不小于85%;
(2)硬质石料填筑路堤时,应同步进行边坡码砌;
(3)路基填料粒径应不大于500mm,并不超过层厚的 1/3;
(4)施工过程中,每填高6m,需检测路基中线和宽度。
事件三:填石路堤分层填筑的主要工艺有:①分层填筑;②振动碾压;③路基成型;④施工准备;⑤摊铺平整;⑥填料装运;⑦路基整修;⑧检测签认。施工过程中,施工单位严格按照已审批的实施性施工组织设计进行填石路堤压实质量的检测和控制。
问题:
1.确定双代号网络计划的关键线路。
2.事件一中,补充试验路段还应确定的压实工艺参数。
3.逐条判断事件二中的要求是否正确,若不正确写出正确要求。
4.写出事件三中正确的工艺顺序(写出序号即可,如⑤①③..)。
5.事件三中,填石路堤压实质量控制应采用哪两项指标

正确答案
2024教材P1
【第1问】
关键线路:①→②→④→⑥→⑦→⑨→⑩和①→②→③→⑤→⑧→⑨→⑩(或A→B→E→I→K和A→C→G→J→K)。
【第2问】
压实工艺参数还有机械组合、松铺厚度、碾压遍数、碾压速度、孔隙率。
【第3问】
(1)正确。
(2)正确。
(3)不正确。正确做法:路堤填料粒径应不大于500mm,并宜不超过层厚的2/3。路床底面以下400mm范围内,填料最大粒径不得大于150mm,其中小于5mm的细料含量应不小于30%。
(4)不正确。正确做法:施工过程中,每填高3m宜检测路基中线和宽度。
【第4问】
工艺顺序:④⑥①⑤②⑧③⑦。
【第5问】
填石路堤压实质量控制两项指标:沉降差、孔隙率。
查看解析

相关试题

单选
无机结合料稳定基层的混合料组成设计包括以下步骤:①确定稳定材料;②确定技术标准; ③生产配合比设计;④确定施工参数;⑤目标配合比设计; ⑥原材料检验。正确的排序
A ①→②→⑥→⑤→③→④ B ②→①→⑤→⑥→④→③ C ②→①→⑥→⑤→③→④ D ①→②→⑥→③→⑤→④
查看
单选
关于水泥混凝土路面的水泥选用原则,正确的是()。
A 重交通荷载等级的公路面层应采用旋窑生产的道路硅酸盐水泥、硅酸盐水泥、普通硅酸盐水泥 B 高温期施工应采用早强型水泥 C 低温期施工应采用普通型水泥 D 采用滑模摊铺机铺筑时,应选用袋装水泥
查看
单选
公路工程中既能平整场地,清除表土,又能修补路基的机械是()。
A 铲运机 B 拌合机 C 平地机 D 铣刨机
查看
单选
关于重力式挡土墙施工要求说法正确的是()。
A 距墙背2m内不得使用重型振动压路机碾压 B 基坑开挖宜分段跳槽进行,分段位置宜结合伸缩缝、沉降缝等设置确定 C 基础应在基础砂浆强度达到设计强度的70%后及时回填夯实 D 设计挡土墙基底为倾斜面, 超挖深度不得超过基础厚度的1/5
查看
单选
排除滑坡地下水的方法是()。
A 设置环形截水沟 B 设置平孔 C 设置斜井 D 设置渗井
查看
单选
特别适合有孤石的砂砾石层、漂石层、硬土层中使用的钻机是()。
A 回旋钻机 B 冲击钻机 C 旋挖钻机 D 潜水钻机
查看
单选
关于预应力钢筋和金属管道存放的说法,正确的是()。
A 进场后如需长时间存放,必须安排定期的外观检查 B 室外存放时, 时间不宜超过12个月 C 如直接堆放在地面上,地面应先进行硬化 D 存放的仓库内若有腐蚀性气体,应设挡板隔离
查看
单选
公路工程进度计划图中,斜率越大表明进度越慢的形式是()。
A 横道图 B “S”曲线 C 垂直图 D 斜率图
查看
单选
负责组织编制重大事故隐患治理方案的是()。
A 施工单位负责人 B 施工单位技术负责人 C 项目负责人 D 项目技术负责人
查看
单选
水中作业平台有临边应设置防护栏,其高度应不低于()。
A 1.0m B 1.2m C 1.4m D 1.6m
查看
