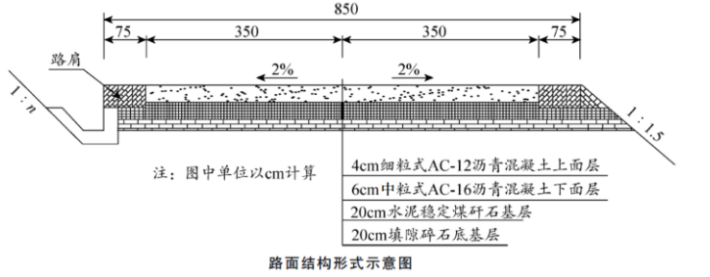

案例题 某等外级公路,起讫桩号K0+000~K7+300,沿途经过工业废矿区域,该地多雨潮湿,雨量充沛,随着当地旅游资源的开发,该路段已成为重要的旅游公路,经专家论证,确定该等外级公路升级改造成三级公路,路面结构形式,如图2所示。

施工中发生如下事件:
事件一:施工单位结合当地的自然条件,采用最适合的A法施工填隙碎石底基层,部分做法如下:
1.集料层表面空隙全部填满后,立即用洒水车洒水,直到饱满。
2.用轻型压路机跟在洒水车后碾压。
3.碾压完成的路段应立即将表面多余的细料以及细料覆盖层扫除干净。
事件二:施工单位对水泥稳定煤矸石混合料进行了不同龄期条件下的强度和模量试验以及温度收缩和干湿收缩试验等,评价其性能。
事件三:为加快施工进度,施工单位编制施工组织设计时,分析了路面工程各结构层流水参数见表2,决定采用搭接流水方式施工,通过分析各结构层的施工速度,得出前道工序速度快于后道工序速度,以此确定了工序之间的搭接类型。

事件四:因该旅游公路不能中断交通,施工单位水泥稳定煤矸石基层施工完成后,不能及时铺筑沥青混凝土面层,在基层上喷洒透层油后,采用层铺法表面处治铺筑了相应的功能层B。
问题:
1.写出事件一中方法A的名称,填隙碎石底基层施工还有哪一种方法
2.逐条判断事件一中填碎石底基层施工的做法是否正确若不正确写出正确做法。
3.事件二中,施工单位在煤矸石使用前,还应做什么处理
4.复制表2到答题卡上,对流水参数与各自所属参数类别一一对应连线。
5.事件三中,施工单位确定了哪种搭接类型
6.写出事件四中功能层B的名称,该功能层还可采用哪种方法施工

正确答案
2024教材P50
【第1问】
A:湿法。填隙碎石底基层施工还有干法。
【第2问】
①正确
②不正确,宜用重型压路机跟在洒水车后碾压。
③不正确,碾压完成的路段应让水分蒸发一段时间,结构层变干后,应将表面多余的细料以及细料覆盖层扫除干净。
【第3问】
煤矸石使用前还应崩解稳定。

【第4问】

【第5问】
选用开始到开始(STS)搭接类型,理由:相邻结构层之间的速度决定了相邻结构层之间的搭接类型,前道工序的速度快于后道工序时选用开始到开始搭接类型,否则选用完成到完成搭接类型。
【第6问】
B:下封层;可用稀浆封层法施工。下封层宜采用层铺法表面处治或稀浆封层法施工。
查看解析

相关试题

单选
关于高填方路基沉降原因的说法,正确的是()。
A 未设置反压护道 B 高填方路堤两侧超填宽度过宽 C 路堤固结沉降 D 路基边缘压实遍数不够
查看
单选
沥青混合料配合比设计中,若SBS改性剂的添加量为5%,表明SBS改性剂质量占()总质量的5%。
A 混合料 B 矿料 C 改性沥青 D 基质沥青
查看
单选
水泥混凝土路面采用小型机具施工时,滚杠所起的作用是()。
A 振密材料 B 提浆整平 C 避免材料离析 D 提高表面粗糙度
查看
单选
采用圆柱体试件测试水泥稳定碎石(最大粒径 31.5mm)的无侧限抗压强度,制备试件的尺寸应是()。
A 直径 100mm,高:直径=1:1 B 直径 100mm,高:直径=1.5:1 C 直径 150mm,高:直径=1:1 D 直径 150mm,高:直径=1.5:1
查看
单选
关于预制梁块悬臂拼装使用胶粘剂的说法,正确的是()。
A 采用人工拌合 B 涂抹厚度不小于 3mm C 涂抹覆盖不少于半个匹配面 D 应在梁体的全断面挤出
查看
单选
设置隧道照明系统能避免隧道黑洞效应,使驾驶员适应隧道内外的()。
A 视距差 B 视角差 C 视线差 D 亮度差
查看
单选
关于隧道水害原因的说法,正确的是()。
A 隧道穿过含煤层地层 B 衬砌混凝土收缩 C 衬砌厚度不足 D 穿过节理、裂隙发育、含裂隙水的岩层
查看
单选
下列压路机中,最适用于碾压块石的是()。
A 凸块式振动压路机 B 羊脚式振动压路机 C 5~10t 光轮振动压路机 D 10~15t 光轮振动压路机
查看
单选
根据《公路工程建设项目概算预算编制办法》,属于措施费的是()。
A 文明施工费 B 施工场地建设费 C 施工辅助费 D 安全生产费
查看
单选
钻孔灌注桩施工中,埋设护筒的作用是()。
A 固定钻机 B 保护孔口地面 C 截断地下水 D 保证孔的垂直度
查看
刷题小程序
公路工程管理与实务题库小程序
