案例题 某施工单位承建一跨堤桥梁工程,该桥为三跨预应力混凝土连续梁桥,跨径为48m+80m+48m,上部结构为预应力混凝土箱梁,箱梁顶宽14.5m,底宽7.0m,箱梁高度由6.0m渐变到2.5m。施工单位组建了项目经理部,施工过程中发生了如下事件:
事件一:项目经理部在详细踏勘现场后,编制了实施性施工组织设计,并要求由上部结构劳务分包单位编制挂篮专项施工方案,项目经理部再按规定进行报批。

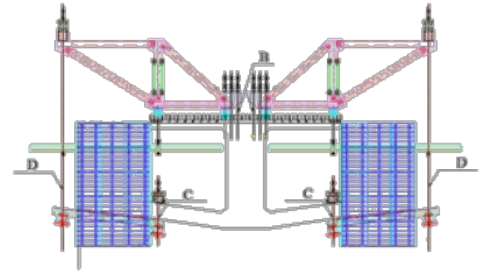

事件二:项目经理部经过分析比选,决定上部结构悬臂浇筑挂篮采用菱形挂篮,挂篮如图所示,强调挂篮与悬浇梁段混凝土的重量比不宜大于A,且挂篮的总重应控制在设计规定的限重之内,并对挂篮中构件B、C、D的质量作了特别要求。

事件三:项目总工程师在挂篮施工前进行了详细的安全技术交底,强调严格按规范要求实施,混凝土的强度应不低于设计强度等级值的E,弹性模量应不低于混凝土28d弹性模量的F,当采用混凝土龄期代替弹性模量控制时应不少于G天,两端张拉时,各千斤顶之间同步张拉力的允许误差宜为H。
事件四:挂篮施工进行到5#梁段,浇筑完混凝土后拆除内模板时发现腹板部分位置存在厚度不均缺陷,项目经理部经过认真分析,找出了造成缺陷的可能原因,包括模板设计不合理、箱梁模板产生位移(模板没有固定牢固,使内、外模板相对水平位置发生偏差)等模板本身及施工方面的原因。
【问题】
1.改正事件一中的错误做法,并说明挂篮专项施工方案须经过哪些审批流程方可实施?
2.事件二中A值为多少?写出构件B、C、D的名称。
3.写出事件三中E、F、G、H的数值。
4.补充事件四中还可能存在的模板本身及施工方面的原因。

正确答案
1.改正错误做法为:上部结构挂篮专项施工方案应由施工单位编制。
挂篮专项施工方案审批流程:挂篮专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章并由总监理工程师审查签字、加盖执业印章后方可实施。
2.A值—0.5;构件B—锚固钢筋(装置);构件C—后吊杆(带);构件D—前吊杆(带)。
3.E—80%;F—80%;G—5;H—±2%。
4.原因:(1)箱梁模板强度不足;(2)箱梁(内)模板由于刚度不够,在浇筑混凝土过程中发生变形;(3)混凝土没有对称浇筑,由于单侧压力过大,使内模板偏向一侧。
查看解析

相关试题

单选
岩石挖方路段不宜选用的挡土墙是( )。
A 重力式挡土墙 B 加筋土挡土墙 C 锚杆挡土墙 D 锚定板式挡土墙
查看
单选
下列可作为预防路基横向裂缝的措施是( )。
A 路基填料禁止使用液限大于50、塑性指数小于26的土 B 同一填筑层不得混用不同种类的土 C 路床底以下的路基填筑,严格控制每一填筑层的含水率,标高、平整度的控制可适当放宽 D 路基顶填筑层压实厚度小于8cm
查看
单选
高速公路通信系统光纤接续适合采用( )。
A 绑接法 B 熔接法 C 热可缩管法 D V形槽法
查看
单选
长度大于( )的隧道应设置照明设施。
A 50m B 100m C 150m D 200m
查看
单选
桥梁桩基钻孔时,钻渣从钻杆下口吸进,通过钻杆中心排出至沉淀池内,这种钻孔方法称为( )。
A 冲击钻孔法 B 正循环回转钻孔法 C 反循环回转钻孔法 D 旋挖钻机钻孔法
查看
单选
混凝土拌和站的拌和设备应采用的计量方式是( )。
A 质量法自动计量 B 体积法自动计量 C 质量法手动计量 D 体积法手动计量
查看
单选
针对危险性较大的工程编制的专项施工方案必须由( )进行现场监督实施。
A 技术负责人 B 班组负责人 C 监理工程师 D 专职安全生产管理人员
查看
单选
适用于各级公路基层和底基层的材料是( )。
A 泥结碎石 B 级配碎石 C 泥灰结碎石 D 填隙碎石
查看
单选
对于地下水位较高、且有重载交通行驶的路面,为隔绝地下水上升影响路面稳定性,应在路基顶面设置( )。
A 反滤层 B 垫层 C 稀浆封层 D 透层
查看
单选
用于疏干潮湿边坡和引排边坡上局部出露的上层滞水,并起支撑边坡作用的排水设施( )。
A 支撑渗沟 B 仰斜式排水孔 C 急流槽 D 边坡渗沟
查看
