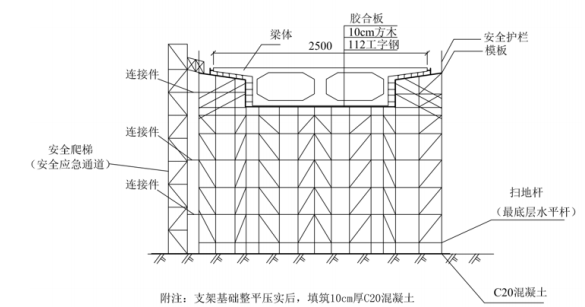

案例题 某施工单位承建一级公路桥梁工程,跨径布置为 30m+40m+30m,上部结构为预应力现浇混凝土箱梁(单箱双室等截面),梁高为 2m,箱梁混凝土标号为 C50。混凝土箱梁施工支架采用满堂盘扣式支架,支架由立杆、横杆、斜杆、连接盘等组成,支架上纵梁采用 112 工字钢,横梁采用 10cm 方木,上铺胶合板。桥梁支架立面示意图如图所示。

事件一:搭设支架时,支架扫地杆(最底层水平杆)与立杆底托底面距离为 60cm,为了方便施工人员上下通行,施工单位在支架旁搭设了人员安全应急通道,为保证通道的稳定,将通道与支架三处紧固连接,箱梁翼板处,临边安全护栏上横杆距作业平台顶面高 1.0m。
事件二:支架搭设完毕后,施工单位进行了支架预压。40m 跨径上部结构混凝土箱梁支架施工设计荷载(结构荷载及施工荷载)2800t,最终预压荷载范围为 G-H。

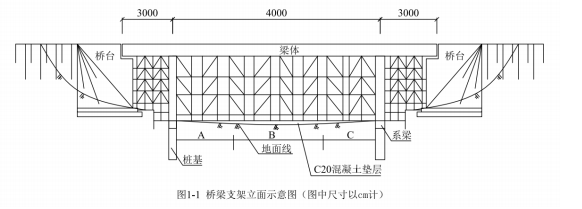

事件三:40m 梁支架纵向立面布置(A、B,C 段)见图 1-1,箱梁混凝土浇筑完成后进行了以下工序:①拆除箱梁侧模板;②拆除箱梁底模板;③拆除箱梁盘扣支架;④张拉预应力钢绞线。

事件四:支架拆除过程中发生了坍塌,死亡 2 人,重伤 10 人,直接经济损失 356 万元。
问题:
1.指出事件一中的三个错误做法,并写出正确做法。
2.写出事件二中最终预压荷载范围 G、H 值。
3.写出事件三中①、②、③、④工序的正确排序(写出数字序号即可,如 4321)和拆除 40m 梁支架 A、B、C 段的正确顺序。
4.写出事件四中安全事故等级,并说明理由。

正确答案
1.错误一:搭设支架时,支架扫地杆(最底层水平杆)与立杆底托底面距离为 60cm 改正:搭设支架时,支架扫地杆(最底层水平杆)与立杆底托底面距离为 55cm。
错误二:施工单位在支架旁搭设了人员安全应急通道,为保证通道的稳定,将通道与支架三处紧固连接;改正:支架不得与安全应急通道相连接。
错误三:临边安全护栏上横杆距作业平台顶面高 1.0m。改正:临边安全护栏上横杆距作业平台顶面高 1.2m。
2.G 为 2940t,H 为 3080t。
3.1-4-2-3;B-A、C
4.较大事故。因为死亡 2 人,重伤 10 人,直接经济损失 356 万元,按照就重原则,属于较大事故。
查看解析

相关试题

单选
压实度检测中需要使用基板的检测方法是( )。
A 灌砂法 B 环刀法 C 核子密度湿度仪法 D 无核密度仪法
查看
单选
土石路堤施工过程质量控制中,压实质量可采用( )指标进行检测。
A 压实度 B 沉降差值 C 弯沉值 D CBR 值
查看
单选
加筋挡士墙施工中,靠近墙面板 1m 范国内的路基压实应采用( )。
A 羊足碾压实 B 小型机具夯实或人工夯实 C 中型钢轮压路机压实 D 强夯夯实
查看
单选
按组成结构分类,AC-I 型沥青混凝上属于( )。
A 骨架-空隙结构 B 密实-骨架结构 C 骨架-悬浮结构 D 密实-悬浮结构
查看
单选
沥青碎石玛蹄脂混合料(SMA)的结构类型是( )。
A 密实-骨架型结构 B 密实-悬浮型结构 C 骨架一空隙型结构 D 空隙一悬浮型结构
查看
单选
预应力混凝士梁的封端施工,混凝士强度应符合设计规定,并应严格控制梁体( )。
A 高度 B 长度 C 宽度 D 体积
查看
单选
以下选项属于中等跨度隧道的是( )
A 服务隧道 B 双车道隧道 C 三车道隧道 D 四车道隧道
查看
单选
关于仰拱衬砌和仰拱回填施工的说法,错误的是( )。
A 仰拱混凝土衬砌应先于拱墙混凝土衬砌施工,超前距离一般不宜大于衬砌浇筑循环长度的 2 倍。 B 仰拱衬砌混凝土应整幅一次浇筑成形,不得左右半幅分次浇筑 C 仰拱填充和垫层混凝土强度达到设计强度的 90%方可允许运渣车辆通行 D 仰拱填充和垫层混凝土浇筑宜采用插入式振捣器振捣密实
查看
单选
下列情形中,根据《公路工程设计变更管理办法》,属于重大设计变更的是( )。
A 连续长度 2km 以下的路线方案调整的 B 特大桥的结构形式发生变化的 C 隧道施工方案发生变化的 D 工程费用超过施工图设计批准预算的
查看
单选
根据《公路工程施工分包管理办法》,下列关于说法正确的是( )。
A 发包人与分包人没有合同关系 B 监理人与分包人有监理与被监理的关系 C 分包人对分包工程的实施具有全面管理责任 D 分包工程支付,应由分包人向监理人报送进度付款申请单
