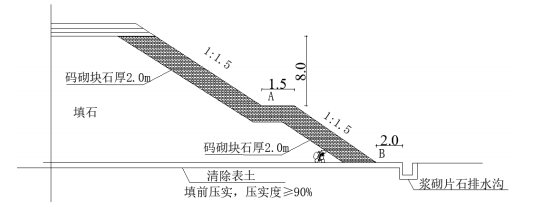

案例题 某施工单位承建了一段二级公路的路基工程,路基宽度 12m,其中设计有 1250m 的填石路堤,其横断面设计示意图如图 2 所示:

施工中发生以下事件:

事件一:填石路堤施工前,施工单位选择了地质条件,路基断面形式等具有代表性的 K32+430~K32+530 段铺筑了填石路堤试验路段,填料均取自主线 K32+010~K32+300 段路堑爆破的石灰岩石渣,对拟作为路堤填料的材料进行取样试验,其单轴饱和抗压强度在 40~55MPa 之间,属于中硬岩石。通过路堤试验段施工,施工单位总结出一套用于该段填石路堤施工的方案,确定了满足填石路堤压实质量控制标准的机械组合以及压实机械规格、松铺厚度、沉降差,孔隙率等相关参数与指标,填石路堤机械配置见表 1。

事件二:施工中,为控制分层填筑松铺厚度和减少摊铺工作量,施工单位根据车辆配置情况和试验路段获取的松铺厚度 50cm 计算出填石路堤填前正方形网络尺寸。并用石灰粉划分成方格网,采用两边挂线施工以控制松铺厚度,每格上料一车。
事件三:针对设计图要求码砌的 2m 厚块石工程量,施工单位提出需按干砌块石来单独计量。,而监理单位则要求同路基中的填石一起均按填石路堤计量。
事件四:在填石路堤质量检验过程中,施工单位实测的项目有:压实、纵断高程、中线偏位、宽度、平整度、边坡坡度。
问题:
1.事件一中,施工单位填石路堤试验路段选择是否正确,说明理由,补充事件一中路堤试验段压实工艺主要参数。
2.写出图 1 中 A、B 两处部位的名称,写出表 1 中机械设备 C 的名称与作用。
3.计算事件二中填石路堤填前正方形网格每一格的边长。(单位:m,计算结果保留小数点后 1 位)
4.事件三中,施工单位与监理单位的做法哪个正确?说明理由。
5.事件四中填石路堤实测项目中的漏项。写出实测项目中的关键项目。

正确答案
1.①不正确。理由:K32+430~K32+530 段铺筑了填石路堤试验路段,该试验路段长度为 100m。试验路段长度应不小于 200m。
②碾压遍数、碾压速度。
2.A-边坡平台,B-护坡道;C-推土机,作用:摊铺平整。
3.一车料的方量为 11m3,松铺厚度为 0.5m。底面积=11/0.5=22 平方米。所以每格子边长=4.7m。
4.监理单位正确;理由:填石路堤边坡码砌不再单独计量。
5.弯沉、横坡、平顺度。关键项目:压实、弯沉
查看解析

相关试题

单选
压实度检测中需要使用基板的检测方法是( )。
A 灌砂法 B 环刀法 C 核子密度湿度仪法 D 无核密度仪法
查看
单选
土石路堤施工过程质量控制中,压实质量可采用( )指标进行检测。
A 压实度 B 沉降差值 C 弯沉值 D CBR 值
查看
单选
加筋挡士墙施工中,靠近墙面板 1m 范国内的路基压实应采用( )。
A 羊足碾压实 B 小型机具夯实或人工夯实 C 中型钢轮压路机压实 D 强夯夯实
查看
单选
按组成结构分类,AC-I 型沥青混凝上属于( )。
A 骨架-空隙结构 B 密实-骨架结构 C 骨架-悬浮结构 D 密实-悬浮结构
查看
单选
沥青碎石玛蹄脂混合料(SMA)的结构类型是( )。
A 密实-骨架型结构 B 密实-悬浮型结构 C 骨架一空隙型结构 D 空隙一悬浮型结构
查看
单选
预应力混凝士梁的封端施工,混凝士强度应符合设计规定,并应严格控制梁体( )。
A 高度 B 长度 C 宽度 D 体积
查看
单选
以下选项属于中等跨度隧道的是( )
A 服务隧道 B 双车道隧道 C 三车道隧道 D 四车道隧道
查看
单选
关于仰拱衬砌和仰拱回填施工的说法,错误的是( )。
A 仰拱混凝土衬砌应先于拱墙混凝土衬砌施工,超前距离一般不宜大于衬砌浇筑循环长度的 2 倍。 B 仰拱衬砌混凝土应整幅一次浇筑成形,不得左右半幅分次浇筑 C 仰拱填充和垫层混凝土强度达到设计强度的 90%方可允许运渣车辆通行 D 仰拱填充和垫层混凝土浇筑宜采用插入式振捣器振捣密实
查看
单选
下列情形中,根据《公路工程设计变更管理办法》,属于重大设计变更的是( )。
A 连续长度 2km 以下的路线方案调整的 B 特大桥的结构形式发生变化的 C 隧道施工方案发生变化的 D 工程费用超过施工图设计批准预算的
查看
单选
根据《公路工程施工分包管理办法》,下列关于说法正确的是( )。
A 发包人与分包人没有合同关系 B 监理人与分包人有监理与被监理的关系 C 分包人对分包工程的实施具有全面管理责任 D 分包工程支付,应由分包人向监理人报送进度付款申请单
查看
