案例题 某施工单位在北方平原地方承建了一段长152km 的双向四车道高速公路的路面工程,路面结构设计示意图如下图所示。

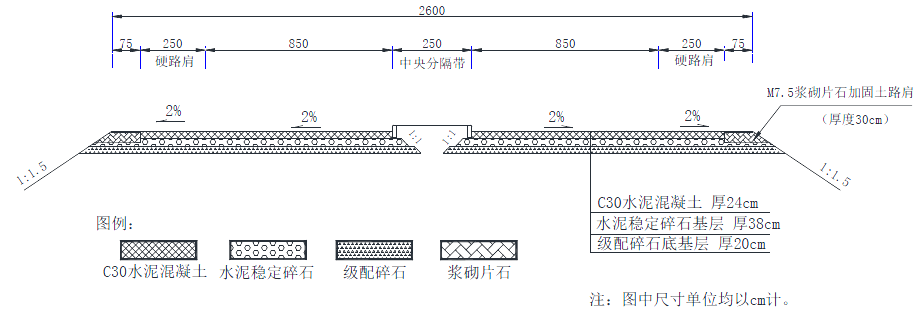

路面结构设计示意图
为保证工期,施工单位采用2 台滑模摊铺机分左右幅同时组织面层施工,对行车道与硬路肩进行整体滑模摊铺。施工中发生如下事件:
事件一:滑模摊铺前,施工单位在基层上进行了模板安装,并架设了单线基准线,基准线材质为钢绞线。
事件二:滑模摊铺机起步时,先开启振捣棒,在2~3min 内调整到适宜振捣频率,使进入挤压
板前缘拌和物振捣密实,无大气泡冒出,方可开动滑模机平稳推进摊铺。因滑模机未配备自动插入装置(DBI),传力杆无法自动插入。
事件三:施工单位配置的每台摊铺机的摊铺速度为100m/h,时间利用系数为0.75,施工单位还配置了专门的水泥混凝土搅拌站,搅拌站生产能力为450m 3/h(滑模摊铺机生产率公式为:
Q=1000hBVPKB(m3/h),公式中h 为摊铺厚度,B 为摊铺宽度)。

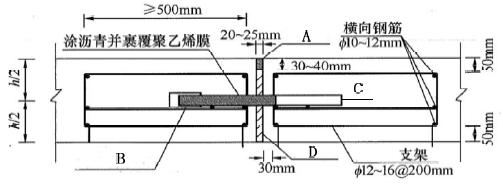

事件四:施工单位按图纸要求设置横向胀缝,横向胀缝示意图如下:

事件五:水泥混凝土路面的实测项目包括压实度、弯沉值、渗水系数、平整度、抗滑构造深度、横向力系数SFC、相邻板高差、纵横缝竖直度、中线平面偏位、路面宽度、纵断高程、横坡等。
【问题】
1.改正事件一中的错误。
2.事件二中传力杆应采用什么方法施工?对传力杆以下的混凝土如何振捣密实?
3.事件三中,施工单位配置的水泥混凝土搅拌站能否满足滑模摊铺机的生产率?说明理由。
4.写出事件四图中A、B、C、D 的名称。
5.指出事件五中哪些不是水泥混凝土路面的实测项目,并写出还有哪些漏项。

正确答案
1.错误之处一:滑模摊铺前,施工单位在基层上进行模板安装错误。
改正:滑模摊铺机施工特征是不架设边缘固定模板。
错误之处二:架设单线基准线错误。
理由:滑模摊铺高速公路、一级公路时,应采用单向坡双线基准线。
2.传力杆应采用前置支架法施工。
传力杆以下的混凝土宜在摊铺前采用手持式振捣棒振捣。
3.水泥混凝土搅拌站能满足滑模摊铺机的生产率。
理由:Q=1000hBVPKB=1000×0.24×(2.5+8.5)×2×100/1000×0.75=396<450,故能满足。
4.A 填缝料、B 套帽、C 传力杆、D 胀缝板。
5.不属于水泥混凝土路面实测项目的是:压实度、弯沉值、渗水系数。
漏项:弯拉强度、板厚度、断板率。
查看解析

相关试题

单选
关于水泥混凝土面层摊铺施工的说法,不正确的是( )。
A 铺筑试验路段时,长度不应短于100m B 滑模摊铺高速公路、一级公路时,应采用双线基准线,滑模摊铺机底板应设置为路拱形状 C 每日工作结束,施工缝应尽可能设置在胀缝或缩缝处 D 纵缝在构造上分为设拉杆平缝型和设拉杆假缝型
查看
单选
水泥混凝土面层铺筑试验路段应达到的目的,说法错误的是( )。
A 确定拌合楼的拌和参数、实际生产能力和配料精度 B 检验施工组织方式、质量控制水平和人员配备 C 检验铺筑机械、工艺参数及与拌和能力匹配情况 D 检验混凝土试件弯拉强度是否满足要求
查看
单选
某二级公路一座中桥在施工中发生主拱圈垮塌,未发生人员死亡,但直接经济损失(含抢修费)达到 580 万元,该工程质量事故属于( )。
A 一般质量事故 B 重大质量事故 C 较大 质量事故 D 特别重大质量事故
查看
单选
路面基层排水层的透水材料,透水性从低到高排序正确的是( )。
A 未经处治的开级配碎石集料、沥青处治的碎石集料、水泥处治的碎石集料 B 未经处治的开级配碎石集料、水泥处治的碎石集料、沥青处治的碎石集料 C 水泥处治的碎石集料、未经处治的开级配碎石集料、沥青处治的碎石集料 D 沥青处治的碎石集料、水泥处治的碎石集料、未经处治的开级配碎石集料
查看
单选
仪器设备使用状态标识为“合格”的用( )标签进行标识。
A 绿色 B 黄色 C 蓝色 D 红色
查看
单选
下列关于无核密度仪法说法,错误的是( )。
A 无核密度仪采用电磁法来测量路基密度 B 可快速测试当日铺筑且未开放交通的沥青路面各层沥青混合料的密度,并计算压实度 C 测试结果宜用于评定验收 D 主要用于施工过程中的质量控制
查看
单选
下列关于后张法压浆说法,错误的是( )。
A 压浆时,对曲线孔道和竖向孔道应从最低点的压浆孔压入 B 对水平直线孔道可从任意一端的压浆孔压入 C 对结构或构件中以上下分层设置的孔道,应按先上层后下层的顺序进行压浆 D 同一孔道的压浆应连续进行,一次完成压浆应缓慢、均匀地进行,不得中断
查看
单选
关于地基表层碾压处理压实度控制标准说法正确的是( )。
A 一级公路一般土质应不小于95% B 二级公路一般土质应不小于90% C 三级公路应不小于80% D 四级公路应不小于75%
查看
单选
下列关于沥青混合料压实的有关说法错误的是( )。
A 压路机采用2~3台双轮双振压路机及2~3台重量不小于16t胶轮压路机组成 B 初压采用钢轮压路机静压1~2遍 C 采用雾状喷水法,以保证沥青混合料碾压过程中不粘轮 D 宜快速完成在新铺筑的路面上进行停机、加水、加油活动
查看
单选
( )组装成导梁的架桥设备通常称之为“公路常备架桥设备”
A 贝雷片 B 用万能杆件 C 战备军用桁梁 D 专用架桥设备
查看
