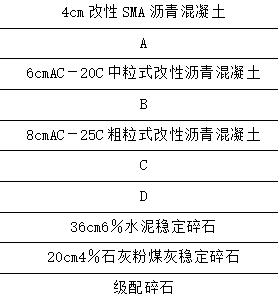

1.A:粘层;B:粘层;C:下封层;D:透层。
2.错误之处一:表面层采用走线法施工。
正确做法:表面层应当采用平衡梁法控制平整度。
错误之处二:直线段由中间向两边、曲线段由外侧向内侧的方式进行碾压。
正确做法:直线段由两侧向中心碾压,曲线段由内侧向外侧碾压。
3.沥青混合料面层的实测项目还应包括:压实度、厚度、矿料级配、渗水系数、沥青含量、马歇尔稳定度。其中关键项目有:压实度、厚度、矿料级配、沥青含量。

4.流水步距kⅠⅡ:

因此,流水步距为:7
工期:(3+4+2+3)+7+(1+1+1)=22(周)。
