分析

案例题 M 施工单位承包了高速公路K 合同段路基工程,该合同段包括土方开挖和石方开挖以及边坡防护工程,土方开挖平均深度25m,石方开挖平均深度为31m。项目部编制了施工组织设计和施工管理措施,主要如下:
事件一:在工程开工前,项目经理组织各专业技术管理人员核对施工图,业主联系设计单位安排图纸会审,会审后填写形成文件并填写完整,同时严格按照技术交底的分级要求和主要内容进行交底后,开始施工。
事件二:土方段采用机械开挖,由于开挖段较长而且挖深较深,两端地面纵坡较小,故采用纵挖法中的通道纵挖法。开挖施工包含如下工序:①测量放线;②开挖截水沟;③开挖边沟;④场地清理;
⑤逐层开挖;⑥装运土方;⑦边坡修整;⑧路槽整修、碾压、成型;⑨检查验收。部分开挖规定如下:
(1)开挖至边坡线前,应预留一定宽度。
(2)开挖至路堑路床部分后,如不能及时进行路床施工,宜在设计路床顶标高以上预留至少100mm厚的保护层。
(3)路床范围为过湿土时应进行换填处理,换填厚度为0.5~0.8m。
事件三:全标段土方开挖土质均为普通土,平均运距50m 的土方有150000m3,平均运距200m 的土方有100000m3,平均运距3000m 的土方有80000m3。
事件四:石质路堑施工单位拟采用爆破法、直接应用机械开挖、静态破碎法开挖方式。经过调查,
开挖边界线外的建筑物结构类型、居民以及地下管线和空中缆线等情况,采用了爆破法开挖,然后制订详细的爆破设计方案,要求临近边坡部分采用预裂爆破,路基主体尽量采用整体爆破(如图)。

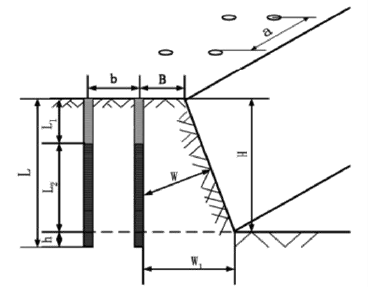

图1 爆破示意图
【问题】
1.改正事件一中的错误之处。技术交底可采用的方法有哪些?
2.写出事件二土方路基开挖施工中正确的工序。
3.逐条判断事件二中开挖规定正误,并改正。
4.计算事件三中全标段土方开挖的平均运距。(计算结果取整数)
5.写出事件四中爆破设计方案a、W、H、L1的名称。

正确答案
1.(1)错误1:项目经理组织各专业技术管理人员核对施工图。
改正:项目总工程师组织各专业技术管理人员核对施工图。
(2)技术交底可采用的方法:讲课、现场讲解或模拟演示。
2.①测量放线→④场地清理→②开挖截水沟→⑤逐层开挖→⑦边坡修整→⑥装运土方→③开挖边沟→⑧路槽整修、碾压、成型→⑨检查验收。
3.(1)正确。
(2)错误。改正:在设计路床顶标高以上预留至少300mm 厚的保护层。
(3)错误。换填厚度为0.8~1.2m。
4.平均运距:(50×150000+200×100000+3000×80000)÷(150000+100000+80000)=811(m)
5.a—炮眼间距;W—最小抵抗线;H—台阶高度;L1—堵塞长度。
查看解析

相关试题

单选
下列关于路基改建施工说法,错误的是( )。
A 老路堤坡面,清除的法向厚度应不小于0.3m B 既有路堤的护脚挡土墙及抗滑桩可不拆除 C 从老路堤坡脚向上开挖台阶时,应随挖随填,台阶高度应不小于1.0m,宽度应不小于1.0m D 路肩式挡土墙路基拼接时,上部支档结构物应予拆除,宜拆除至路床底面以下
查看
单选
浆砌片石护面墙背面应与路基坡面密贴,边坡局部凹陷处应( )。
A 挖成台阶后用与墙身相同的圬工砌补 B 挖成台阶后回填土石料 C 挖成台阶后用干砌片石砌补 D 清除风化层至新鲜岩面后喷射混凝土
查看
单选
认真测量和计算孔深与导管长度,下导管时,底口距孔底的距离应控制在( )之间。
A 100~150mm B 150~300mm C 250~400mm D 300~500mm
查看
单选
下列关于透层油施工技术要求说法,正确的是( )。
A 透层油的用量通过计算确定 B 透层油宜采用沥青洒布车分次喷洒均匀 C 透层油必须洒布均匀,有花白遗漏使用小型机械补洒 D 透层油喷洒过量的立即撒布石屑或砂吸油
查看
单选
采用锚杆挂网喷射混凝土加固坑壁的做法中,不正确的是( )。
A 各层锚杆应进入稳定层 B 孔深大于 3m 时,宜采用先注浆后插入锚杆的施工工艺 C 注浆应采用孔底注浆法,注浆管应插至距孔底 50 ~100mm 处 D 注浆的压力宜不小于 0.2MPa
查看
单选
下列关于碎石化法施工说法,错误的是( )。
A 将路两侧的路肩挖除至混凝土路面基层同一高度,以便水能从路面区域及时排出 B 路面破碎时,先破碎路面侧边的车道,然后破碎中部的行车道 C 100mm×100mm以上的,应利用沥青混合料找平 D 破碎后的路面采用光轮压路机振动压实2~3遍,测标高进行级配碎石调平
查看
单选
对信用行为直接定为D级的施工企业实行动态评价,自省级交通运输主管部门认定之日起,企业在该省一年内信用评价等级为( )。
A A级 B B级 C C级 D D级
查看
单选
材料的采购及保管费的计算基数不包括( )。
A 材料原价 B 运杂费 C 场内操作损耗 D 场外运输损耗
查看
单选
关于隧道衬砌的说法,不正确的是( )。
A 衬砌施工顺序,目前多采用先墙后拱的顺序连续浇筑 B 在隧道纵向,则需分段进行,分段浇筑长度一般为15~20m C 衬砌施工缝应结合沉降缝、伸缩缝调整设置 D 拱墙衬砌沉降缝、伸缩缝应与仰拱混凝土衬砌沉降缝、伸缩缝竖向对齐
查看
单选
路基改建加宽施工时,在路槽纵向开挖的台阶上铺设跨施工缝的土工格栅,其主要作用是( )。
A 减少新老路基结合处的不均匀沉降 B 减少路面厚度 C 提高原地基承载力 D 减少裂缝反射
查看
