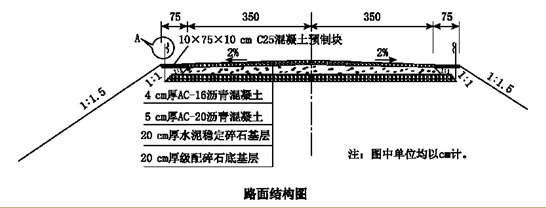

案例题 某施工单位承接了长45.6km的二级公路的路基和路面施工,路面结构如下图所示。

事件1:施工单位在设计交底会提出,AC-20沥青混凝土与基层之间没有设计任何过渡层,为加强面层与基层的联结作用,提出在AC-20沥青混凝土与基层之间增设0.5cm厚稀浆封层的变更申请,并按合同约定组价得到新增项目的单价为5.8元/㎡。经正常审批后,设计单位认为该变更属于设计疏漏引起,同意增设,设计单位出具了“变更设计图”。监理单位审核后签发了“工程变更令”,审批后的单价为5.25元/㎡。施工单位根据变更设计图组织施工。

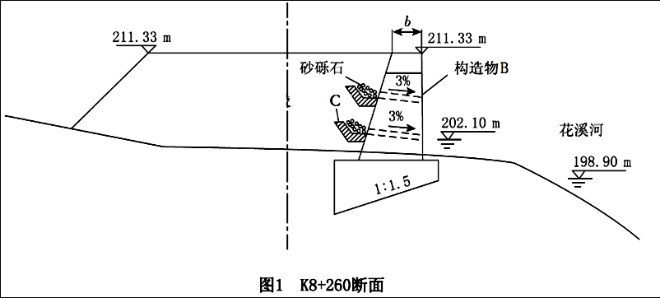

其中K8+200~K8+320为沿河路基,设计为浆砌块石路肩挡土墙(见K8+260断面图)。

在基坑挖到设计高程后,经检验基底承载力等各项指标满足要求,开始进行基础砌筑。基础施工完后,立即进行基坑回填。基础圬工强度达到要求后,进行墙身砌筑。
施工中发生如下事件:
事件2:墙身砌筑中对墙面坡度、顶面高程、表面平整度进行了实测。
事件3:当墙身的强度达到设计强度的60%时,开始进行回填工作。
事件4:墙背填料采用与前后路段路堤填料相同的黏土,做到逐层填筑,逐层压实。在距墙背0.5~1.0m以内,不得采用重型压路机碾压。
【问题】
1.事件1中,施工单位所提出变更,监理单位是否应签发指令文件,为什么?请计算施工单位对稀浆封层申请计量的金额是多少。
2.试写出图中墙身中的构造物B和C的名称以及交通安全设施A的名称。
3.在事件2中,浆砌块石挡土墙还需进行的实测项目还应该有哪些?
4.请说出事件3的做法是否正确,如不正确请改正。
5.事件4中,墙背填料采用黏土是否合适?说明理由。

正确答案
1.监理应签发“设计变更指令”。
理由:该变更属于设计疏漏引起的变更,且符合变更程序要求,所以监理单位签发“工程变更令”合理。
施工单位对稀浆封层申请计量的金额是:45600×7×5.25=1675800(元)
2.图中墙身中的构造物B是泄水孔,C为防水层。A为波形梁护栏。
3.实测项目还包括:砂浆强度、平面位置、断面尺寸。
4.施工单位的做法不正确。
理由:当墙身的强度达到设计强度的75%时,方可进行回填等工作。
5.填料采用不合适。
理由:该挡土墙浸水,应选择强度高、透水性好的材料(或因为黏土透水性不好,遇水强度差)。
查看解析

相关试题

单选
下列关于路基改建施工说法,错误的是( )。
A 老路堤坡面,清除的法向厚度应不小于0.3m B 既有路堤的护脚挡土墙及抗滑桩可不拆除 C 从老路堤坡脚向上开挖台阶时,应随挖随填,台阶高度应不小于1.0m,宽度应不小于1.0m D 路肩式挡土墙路基拼接时,上部支档结构物应予拆除,宜拆除至路床底面以下
查看
单选
浆砌片石护面墙背面应与路基坡面密贴,边坡局部凹陷处应( )。
A 挖成台阶后用与墙身相同的圬工砌补 B 挖成台阶后回填土石料 C 挖成台阶后用干砌片石砌补 D 清除风化层至新鲜岩面后喷射混凝土
查看
单选
认真测量和计算孔深与导管长度,下导管时,底口距孔底的距离应控制在( )之间。
A 100~150mm B 150~300mm C 250~400mm D 300~500mm
查看
单选
下列关于透层油施工技术要求说法,正确的是( )。
A 透层油的用量通过计算确定 B 透层油宜采用沥青洒布车分次喷洒均匀 C 透层油必须洒布均匀,有花白遗漏使用小型机械补洒 D 透层油喷洒过量的立即撒布石屑或砂吸油
查看
单选
采用锚杆挂网喷射混凝土加固坑壁的做法中,不正确的是( )。
A 各层锚杆应进入稳定层 B 孔深大于 3m 时,宜采用先注浆后插入锚杆的施工工艺 C 注浆应采用孔底注浆法,注浆管应插至距孔底 50 ~100mm 处 D 注浆的压力宜不小于 0.2MPa
查看
单选
下列关于碎石化法施工说法,错误的是( )。
A 将路两侧的路肩挖除至混凝土路面基层同一高度,以便水能从路面区域及时排出 B 路面破碎时,先破碎路面侧边的车道,然后破碎中部的行车道 C 100mm×100mm以上的,应利用沥青混合料找平 D 破碎后的路面采用光轮压路机振动压实2~3遍,测标高进行级配碎石调平
查看
单选
对信用行为直接定为D级的施工企业实行动态评价,自省级交通运输主管部门认定之日起,企业在该省一年内信用评价等级为( )。
A A级 B B级 C C级 D D级
查看
单选
材料的采购及保管费的计算基数不包括( )。
A 材料原价 B 运杂费 C 场内操作损耗 D 场外运输损耗
查看
单选
关于隧道衬砌的说法,不正确的是( )。
A 衬砌施工顺序,目前多采用先墙后拱的顺序连续浇筑 B 在隧道纵向,则需分段进行,分段浇筑长度一般为15~20m C 衬砌施工缝应结合沉降缝、伸缩缝调整设置 D 拱墙衬砌沉降缝、伸缩缝应与仰拱混凝土衬砌沉降缝、伸缩缝竖向对齐
查看
单选
路基改建加宽施工时,在路槽纵向开挖的台阶上铺设跨施工缝的土工格栅,其主要作用是( )。
A 减少新老路基结合处的不均匀沉降 B 减少路面厚度 C 提高原地基承载力 D 减少裂缝反射
查看
刷题小程序
公路工程管理与实务题库小程序
