案例题 某施工单位承建了一座高架桥,该桥上部结构为30m 跨径的预应力小箱梁结构,共120 片预制箱梁。
施工合同签订后,施工单位根据构件预制场的布设要求,立即进行了箱梁预制场的选址和规划,并编制了《梁场布置方案》,在报经企业技术负责人审批后实施,方案要求在梁板预制完成后,移梁前应对梁板喷涂统一标识,包括预制时间、梁体编号等内容,预制场平面布置示意图见图1。

预制场设5 个制梁台座(编号1~5),采用一套外模、两套内模。每片梁的生产周期为10 天,其中A 工序(钢筋工程)2 天,B 工序(模板安装、混凝土浇筑、模板拆除)2 天,C 工序(混凝土养生、预应力张拉与移梁)6 天。5 个制梁台座的制梁横道图见图2。

箱梁预制前,施工单位对底模板设置了预拱。在进行第25 号箱梁预制时,为选择预应力筋张拉时机,在箱梁混凝土浇筑时,试验人员甲在现场同步取样,并对取样试块按试验室标准条件养护,严格按测定的试块强度作为预应力筋张拉强度。但张拉完成后发现该梁预拱度出现较大偏差。
【问题】
1.完善《梁场布置方案》的审批程序,并补充梁板还应喷涂的标识。

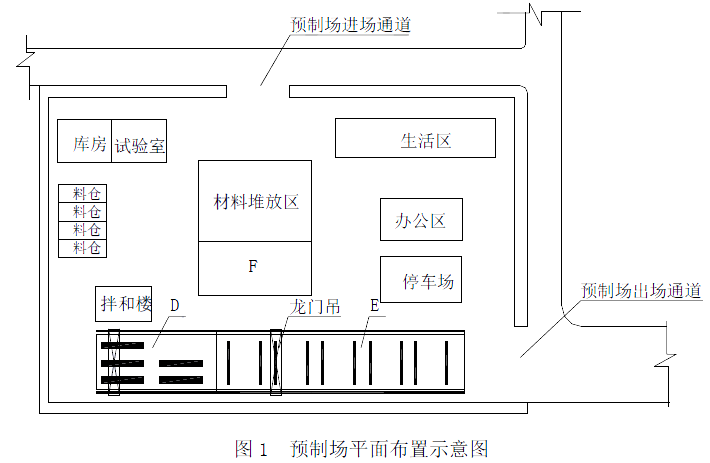

2.分别写出预制场平面布置示意图中D、E、F 区域代表的名称。在拌合楼旁通常需设置哪些标识或标牌?

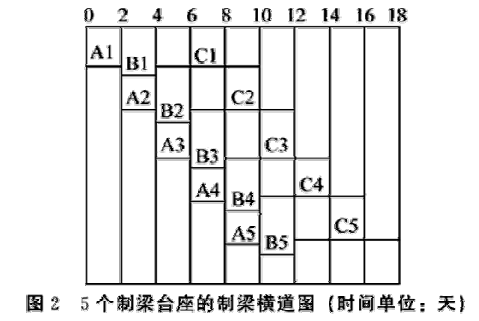

3.列式计算120 片箱梁按图2 的形式组织流水施工的最短预制工期。
4.分析25 号箱梁预拱度出现较大偏差的原因。

正确答案
1.梁场布置方案还应报监理工程师审批后才能实施。
张拉时间、施工单位、部位名称。
2.D 制梁区;E 存梁区;F 材料加工区。
混凝土配合比牌、安全警告警示牌、操作规程标志牌。
3.最短流水施工工期为:(24-1)×10+18=248(天)。
4.原因:第25 号箱梁预制时,对取样试块按试验室标准条件养护作为预应力张拉时机,应采用同环境、同条件养护的试件。
【解析】25 号箱梁的混凝土取样试块按试验室标准养护条件与箱梁在预制台座上的现场养护条件不同(或试件养护方式错误),当试块强度达到设计张拉强度时,试件强度与现场梁体强度不一致(或梁的弹性模量可能尚未达到设计值),导致梁的起拱值偏大而出现预拱度偏差。
查看解析

相关试题

单选
下列不属于无机结合料稳定材料组成设计中生产配合比设计的技术内容是( )。
A 确定料仓供料比例 B 确定水泥稳定材料的容许延迟时间 C 选择级配范围 D 确定混合料的最大干密度
查看
单选
二级公路施工过程中石油沥青必要时进行检查的项目是( )。
A 针入度 B 软化点 C 延度 D 含蜡量
查看
单选
级配碎石底基层压实度应不小于( )。
A 90% B 94% C 96% D 97%
查看
单选
( )不属于隧道的附属构造物。
A 通风设施 B 照明设施 C 安全设施 D 洞门构造物
查看
单选
下列关于伸缩装置说法,错误的是( )。
A 安装就位时应使其中心线与桥梁的中心线相重合 B 伸缩装置宜在桥面铺装施工完成后,采用反开槽的方式进行安装 C 伸缩装置安装前,应按现场的实际气温调整其安装定位值 D 伸缩装置安装固定后,应在锁定状态下进行两侧过渡段混凝土的浇筑施工
查看
单选
隧道周边大面积渗漏水时,可采用( )。
A 超前全断面帷幕注浆 B 局部径向注浆 C 超前周边注浆 D 全断面径浆堵水
查看
单选
既能测定各种土、路面材料的密实度,又能测定其含水率的试验方法是( )。
A 环刀法 B 灌砂法 C 核子密度湿度仪法 D 重型击实试验法
查看
单选
下列措施中,可预防水泥稳定碎石基层产生裂缝的是( )。
A 采用含黏土量大的集料 B 采用含细粉料较多的碎石 C 养护结束后应及时铺筑下封层 D 提高混合料中水泥的用量
查看
单选
下列隧道超前地质预报方法中,不属于物探法的是( )。
A 弹性波反射法 B 地质雷达法 C 高分辨直流电法 D 地质调查法
查看
单选
光面爆破和预裂爆破的不同点不包括得是( )。
A 炮孔起爆顺序不同 B 自由面数目不同 C 单位炸药消耗量不同 D 有效控制破裂方向和破坏范围不同
查看
刷题小程序
公路工程管理与实务题库小程序
