分析

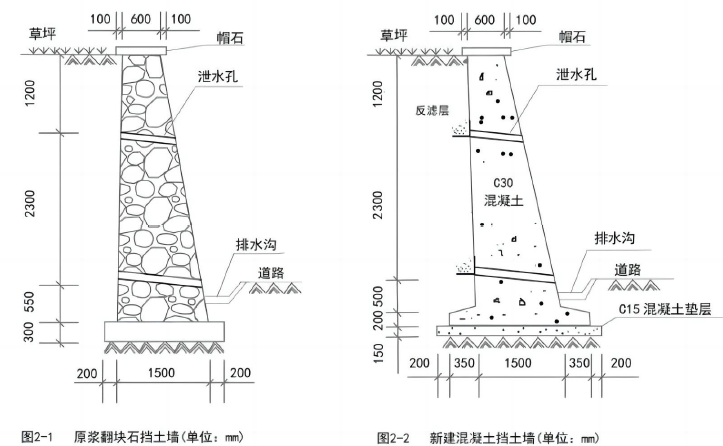

案例题 某公路局部为路堑路段,K2+100~K2+250 两侧采用浆砌块石重力式挡土墙护坡,挡土墙高出路面约3.5m,顶部宽度0.6m,底部宽度1.5m,基础埋深0.85m,如图2-1 所示。
在夏季连续多日降雨后,该路段一侧约20m 挡土墙突然坍塌,该侧路段无法正常通行。调查发现,该段挡土墙坍塌前顶部荷载无明显变化,坍塌后基础未见不均匀沉降,墙体块石砌筑砂浆饱满粘结牢固,后背填土为杂填土,查见泄水孔淤塞不畅。
为恢复正常交通秩序,保证交通安全,相关部门决定在原位置重建现浇钢筋混凝土重力式挡土墙,如图2-2 所示。

K2+300~K2+500 两侧采用片石混凝土挡土墙,施工过程中发生如下事件:
事件1:挡土墙的施工工序包括:①测量放样;②墙身施工;③基础施工;④基坑开挖;⑤其他附属工程施工。
事件2:施工单位对片石挡土墙施工提出以下几条技术要点:
(1)基坑开挖宜分段跳槽进行,分段位置宜结合伸缩缝、沉降缝等设置确定。
(2)基础应在基础砂浆强度达到设计强度的70%后及时回填夯实。
(3)设计挡土墙基底为倾斜面,超挖深度不得超过基础深度的1/5。
(4)混凝土墙身应水平分层浇筑,分层振捣,分层厚度应不超过300mm。
(5)距墙背2m 内不得使用重型振动压路机碾压。
事件3:片石混凝土挡土墙实测项目包括混凝土强度、平面位置……
【问题】
1.分析挡土墙坍塌原因。
2.此挡土墙墙身变更引起的单价变化应如何调整?
3.事件1 中,写出挡土墙施工工序的正确顺序(用序号表示,如⑤①③②④)。工序⑤中的其他附属工程包括哪些构造物?
4.逐条判断事件2 中技术要点的正误,错误的请改正。
5.补充事件3 中,片石挡土墙实测项目的漏项?

正确答案
1.(1)因挡土墙未设置反滤层导致泄水孔堵塞不畅无法排除。
(2)多日降雨致使墙厚土体过湿,自重变大,造成挡土墙承受土压力过大发生坍塌。
(3)墙背选择杂填土回填做法不妥,应选择透水性或水稳定性好的填料。
2.己标价工程量清单中无适用或类似子目的单价,可在综合考虑承包人在投标时所提供的单价分析表的基础上,由监理人按合同约定商定或确定变更工作的单价。
3.①④③②⑤;
附属工程包括:伸缩缝、沉降缝、泄水孔。
4.(1)正确。
(2)错误,改正:基础应在基础砂浆强度达到设计强度的75%后及时回填夯实。
(3)错误,改正:设计挡土墙基底为倾斜面,不得超挖填补。
(4)正确。
(5)错误,改正:距墙背0.5~1m 内不得使用重型振动压路机碾压,应采用小型机具或人工夯实。
5.漏项:墙面坡度、断面尺寸、顶部高程、表面平整度。
查看解析

相关试题

单选
下列不属于无机结合料稳定材料组成设计中生产配合比设计的技术内容是( )。
A 确定料仓供料比例 B 确定水泥稳定材料的容许延迟时间 C 选择级配范围 D 确定混合料的最大干密度
查看
单选
二级公路施工过程中石油沥青必要时进行检查的项目是( )。
A 针入度 B 软化点 C 延度 D 含蜡量
查看
单选
级配碎石底基层压实度应不小于( )。
A 90% B 94% C 96% D 97%
查看
单选
( )不属于隧道的附属构造物。
A 通风设施 B 照明设施 C 安全设施 D 洞门构造物
查看
单选
下列关于伸缩装置说法,错误的是( )。
A 安装就位时应使其中心线与桥梁的中心线相重合 B 伸缩装置宜在桥面铺装施工完成后,采用反开槽的方式进行安装 C 伸缩装置安装前,应按现场的实际气温调整其安装定位值 D 伸缩装置安装固定后,应在锁定状态下进行两侧过渡段混凝土的浇筑施工
查看
单选
隧道周边大面积渗漏水时,可采用( )。
A 超前全断面帷幕注浆 B 局部径向注浆 C 超前周边注浆 D 全断面径浆堵水
查看
单选
既能测定各种土、路面材料的密实度,又能测定其含水率的试验方法是( )。
A 环刀法 B 灌砂法 C 核子密度湿度仪法 D 重型击实试验法
查看
单选
下列措施中,可预防水泥稳定碎石基层产生裂缝的是( )。
A 采用含黏土量大的集料 B 采用含细粉料较多的碎石 C 养护结束后应及时铺筑下封层 D 提高混合料中水泥的用量
查看
单选
下列隧道超前地质预报方法中,不属于物探法的是( )。
A 弹性波反射法 B 地质雷达法 C 高分辨直流电法 D 地质调查法
查看
单选
光面爆破和预裂爆破的不同点不包括得是( )。
A 炮孔起爆顺序不同 B 自由面数目不同 C 单位炸药消耗量不同 D 有效控制破裂方向和破坏范围不同
查看
