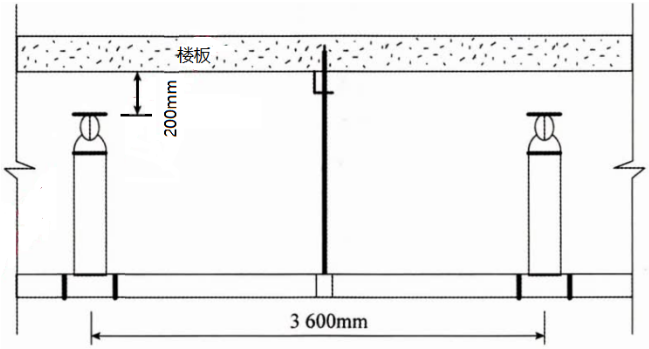

案例题 A公司承接一地下停车库的机电安装工程,工程内容包括:给排水、建筑电气、消防工程等。经建设单位同意,A公司将消防工程分包给了B公司,并对B公司在资质条件、人员配备方面进行了考核和管理,自动喷水灭火系统中的直立式喷头运到施工现场,经外观检查后,立即与消防管道同时进行了安装,直立式喷洒头安装见图3,施工过程中被监理工程师叫停,要求整改。
B公司整改后,对自动喷水灭火系统进行通水调试,调试项目包括水源测试、报警阀调试、联动试验,在验收时被监理工程师要求补充调试项目。
该停车库项目在竣工验收合格12个月后才投入使用,投入使用12个月后,消防管道漏水,建设单位要求A公司进行维修。

问题:
1.A公司对B公司进行考核和管理的内容还有哪些
2.说明自动喷水灭火系统安装中被监理工程师要求整改的原因。
3.自动喷水灭火系统的调试还应补充哪些项目
4.消防管道维修是否在保修期内说明理由。维修费用应由谁承担

正确答案
2024教材P110
1.
还有技术设备、履约能力等方面进行考核与管理。

2.
原因:(1)喷头运到现场外观检查后立即与管道同时安装,错误,应在系统试压、洗冲合格后进行。
(2)喷头溅水盘距顶棚为200mm,错误;应为75~150mm;
(3)两喷头间距为3.6m,错误;停车库为中危险二级,喷头间距不应超过3.4m。(超纲-来自规范)

3.
还应补充:消防水泵调试、稳压泵调试、排水设施调试。

4.
(1)消防管道维修不在保修期内。理由:给水排水系统保修期为2年。
(2)维修费用建设单位自己承担。
查看解析

相关试题

单选
下列设备中,其安装基础不需设置沉降观测点的是()。
A 汽轮发电机 B 大型锻压机 C 透平压缩机 D 80m3储油罐
查看
单选
电气设备安全防范措施中的“五防联锁“内容不包括( ) 。
A 防止误合断路器 B 防止手动合闸试验 C 防止带电挂地线 D 防止误入带电间隔
查看
单选
关于燃气管道泄漏性试验的要求,正确的是()。
A 应在压力试验前进行 B 试验介质宜为自来水 C 可与试运行一起进行 D 应一次达到试验压力
查看
单选
风力发电设备安装程序中、塔架安装的紧后工序是()
A 机舱安装 B 发电机安装 C 叶轮安装 D 电气柜安装
查看
单选
关于温度取源部件安装位置的说法,正确的是()。
A 宜选在阀门等阻力部件处 B 宜选在介质流速呈死角处 C 不宜选在振动较大的地方 D 不宜选在温度变化灵敏处
查看
单选
下列防腐蚀涂装前的表面处理中,属于转化处理的是( ) .
A 喷砂处理 B 喷淋脱脂 C 浸泡脱脂 D 磷化
查看
单选
关于建筑管道安装的说法,正确的是()。
A 室内管道应先安装塑料管道后安装钢制管道 B 金属排水管道的卡箍不能固定在承重结构上 C 饮用水水箱的溢流管可与污水管道直接连接 D 低温热水辐射供暖系统的埋地盘管不应有接头
查看
单选
额定电压为380V电动机的绝缘电阻检查,正确的是()。
A 应用500V兆欧表测量 B 应用1000V兆欧表测量 C 绝缘电阻不应低于1MΩ D 绝缘电阻不应低于2MΩ
查看
单选
下列风管中,进行严密性试验时应符合中压风管规定的是()。
A 排风风管 B 变风量空调的风管 C 新风风管 D N1级洁净空调风管
查看
单选
在安全技术防范系统中,报警探测器的调试检测内容不包括()
A 灵敏度 B 防拆保护 C 误报警 D 报警优先
查看
