案例题 某科技公司的数据中心机电采购及安装分包工程采用电子招标,邀请行业内有类似工程经验的A、B、C、D、E五家单位投标。工程采用固定总价合同,在合同专用条款中约定:镀锌钢板的价格随市场波动时,风管(镀锌钢板)制作安装的工程量清单综合单价中,调整期价格与基期价格之比涨幅率在±5%以内不予调整:超过±5%时,只对超出部分进行调整。工程预付款100万元,工程质量保修金为90万元。
投标过程中,E单位在投标截止前一个小时,突然提交总价降低5%的修改标书。
最终经公开评审,B单位中标,合同价3000万元(含甲供设备暂估价200万,其中风管(镀锌钢板)制作安装的工程量清单综合单价为600元/m2,工程量为10000㎡。
建设单位按约定支付了工程预付款,施工开始后,镀锌钢板的市场价格上涨,其风管制作安装的工程量清单调整期综合单价为648元/m2,该项合同价款予以调整,设计变更调增价款为50万元。

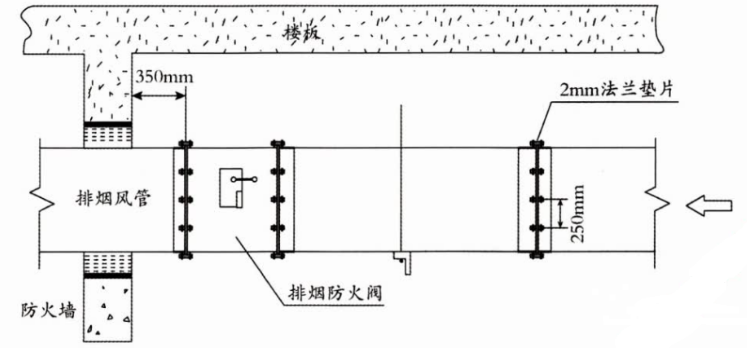

施工过程中,消防排烟系统设计工作压力750Pa,排烟风管采用角钢法兰连接,现场排烟防火阀及风管安装见图1,监理单位在工程质量验评时,对排烟防火阀的安装和排烟风管法兰连接工艺提出整改要求。
数据中心F2层变配电室的某一段金属梯架全长45m,并敷设一条扁钢接地保护导体,监理单位对金属梯架与接地保护导体的连接部位进行了重点检查,以确保金属梯架的可靠接地。
工程竣工后,B单位按期提交了工程竣工结算书。

问题
1.E单位突然降价的投标做法是否违规请说明理由。
2.请写出图1中排烟防火阀安装和排烟风管法兰连接的正确要求。
3.变配电室的金属梯架应至少设置多少个与接地保护导体的连接点分别写出连接点的位置。
4.请计算说明风管制作安装工程的合同价款予以调整的理由,该合同价款调整金额是多少 如不考虑其他合同价款的变化, 请计算本工程竣工结算价款是多少

正确答案
2024教材P110
1.
E公司的做法不违规。理由:因为E是在投标截止前采取的突然降价法,此时还没开标,所以是有效的。

2.
(1)排烟防火阀距离隔墙的距离太远,正确做法:防火墙两侧的防火阀,距墙表面应不大于200mm。
(2)排烟防火阀没有设置独立支吊架。正确做法:排烟防火阀设独立支吊架。
(3)2mm厚法兰垫片不正确。排烟风管的密封材料,应采用耐热橡胶板或不燃的耐温、防火材料。
(4)法兰连接处的螺栓孔间距250mm不正确。本题中排烟管道为中压,中、低压系统矩形风管法兰螺栓及铆钉间距应小于等于150mm 。

3.
(1)金属梯架应至少设置3个与接地保护导体的连接点。
(2)起始端,终端和中间分别设置一个连接点。

4.
(1)题干中明确综合单价超过5%的部分可对单价进行调整,600*1.05=630元/m2,648-630=18元/m2,所以最终单价应该调整为600+18=618元/m2。调整金额为18*10000=180000元。
(2)结算价款为:3000+50+18-90-200-100=2678万元。
查看解析

相关试题

单选
下列设备中,其安装基础不需设置沉降观测点的是()。
A 汽轮发电机 B 大型锻压机 C 透平压缩机 D 80m3储油罐
查看
单选
电气设备安全防范措施中的“五防联锁“内容不包括( ) 。
A 防止误合断路器 B 防止手动合闸试验 C 防止带电挂地线 D 防止误入带电间隔
查看
单选
关于燃气管道泄漏性试验的要求,正确的是()。
A 应在压力试验前进行 B 试验介质宜为自来水 C 可与试运行一起进行 D 应一次达到试验压力
查看
单选
风力发电设备安装程序中、塔架安装的紧后工序是()
A 机舱安装 B 发电机安装 C 叶轮安装 D 电气柜安装
查看
单选
关于温度取源部件安装位置的说法,正确的是()。
A 宜选在阀门等阻力部件处 B 宜选在介质流速呈死角处 C 不宜选在振动较大的地方 D 不宜选在温度变化灵敏处
查看
单选
下列防腐蚀涂装前的表面处理中,属于转化处理的是( ) .
A 喷砂处理 B 喷淋脱脂 C 浸泡脱脂 D 磷化
查看
单选
关于建筑管道安装的说法,正确的是()。
A 室内管道应先安装塑料管道后安装钢制管道 B 金属排水管道的卡箍不能固定在承重结构上 C 饮用水水箱的溢流管可与污水管道直接连接 D 低温热水辐射供暖系统的埋地盘管不应有接头
查看
单选
额定电压为380V电动机的绝缘电阻检查,正确的是()。
A 应用500V兆欧表测量 B 应用1000V兆欧表测量 C 绝缘电阻不应低于1MΩ D 绝缘电阻不应低于2MΩ
查看
单选
下列风管中,进行严密性试验时应符合中压风管规定的是()。
A 排风风管 B 变风量空调的风管 C 新风风管 D N1级洁净空调风管
查看
单选
在安全技术防范系统中,报警探测器的调试检测内容不包括()
A 灵敏度 B 防拆保护 C 误报警 D 报警优先
查看
