分析

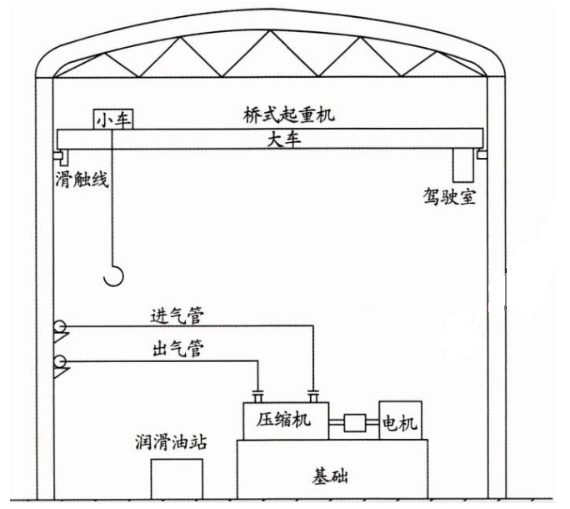

案例题 业主已将其划分为一个单位工程,包括土建工程、设备工程、管道工程等分部工程。其核心设备的气体压缩机为解体供货现场安装,气体处理装置厂房为钢结构,厂房内安装2台额定吊装重量为30/5t桥式起重机。
安装公司编制了压缩机吊装专项施工方案,计划在厂房封闭和桥式起重机安装完成后,进行气体压缩机的吊装;自重30t以上的压缩机部件采取两台桥式起重机抬吊工艺,其余部件采用单台桥式起重机吊装。安装公司组织了吊装专项施工方案的专家论证,专家组要求完善方案审核、审查及签字手续后,进行了方案论证。
专项施工方案审批通过后,安装公司对施工人员进行方案交底,在压缩机底座吊装固定后,进行压缩机部件的组装调整,重点是压缩机轴瓦、轴承等运动部件的间隙进行调整和压紧调整等,保证了压缩机安装质量。在压缩机试运行阶段,安装公司向监理提交了单机试运行申请,监理工程师经查验后,提出压缩机还不具备单机试运行条件,因安装公司除润滑油系统循环清洗合格外,还有其他设备、系统均未进行调试,安装公司完成调试后,压缩机单机试运行验收合格。

1、气体处理装置工程还有哪些分部工程
2、分别写出气体压缩机吊装专项施工方案的审核及审查人员。方案实施的现场监督应是哪个人员
3、依据解体设备安装一般程序,压缩机固定后在试运转前有哪些工序压缩机的装配精度包括哪些方面
4、压缩机单机试运行前还应完成哪些设备及系统的调试

正确答案
2024教材P43
1.
还包括:钢结构工程、电气工程、自动化仪表工程、防腐蚀工程、绝热工程。

2.
(1)应当由安装公司技术负责人审核签字,加盖单位公章,并由总监理工程师签字、加盖执业印章;
(2)由项目专职安全生产管理人员应当对专项施工方案实施情况进行现场监督。

3.
(1)压缩机零部件的清洗与装配、压缩机的润滑与加油。
(2)解体设备的装配精度包括各运动部件之间的相对运动精度,配合面之间的配合精度和接触质量。

4.
单机试运行前完成的工作包括:润滑、液压、冷却、水、气(汽)和电气等系统符合系统单独调试和主机联合调试的要求。
查看解析

相关试题

单选
建筑安装工程进度款支付的申请内容中不包括()
A 已支付的合同价款 B 本月完成的合同价款 C 已签订的预算价款 D 本月返还的预付价款
查看
单选
新建供电系统逐级送电的顺序是()
A 先低压后高压,先干线后支线 B 先高压后低压,先干线后支线 C 先高压后低压,先支线后干线 D 先低压后高压,先支线后干线
查看
单选
关于超声波物位计安装要求,错误的是( ).
A 应安装进料口上方 B 传感器宜垂直于物料表面 C 在信号波束角内不应有遮挡物 D 物料的最高物位不应进入仪表的盲区
查看
单选
空调绝热材料进场见证取样的复验性能中不包括()
A 热阻 B 密度 C 吸水率 D 氧含量
查看
单选
液压电梯系统不包括,( )。
A 曳引系统 B 泵站系统 C 导向系统 D 电气控制系统
查看
单选
涂料进场验收时供料方提供的产品质量证明文件不包括()
A 材料检测报告 B 产品检测方法 C 涂装工艺要求 D 技术鉴定文件
查看
单选
施工机具按类型和性能参数的选择原则不包括( ).
A 满足工程需要 B 保证质量要求 C 施工方案需要 D 装备规划要求
查看
单选
室外排水管道施工程序中,防腐绝热的紧前工序是()
A 系统清洗 B 系统通水试验 C 管道安装 D 系统闭水试验
查看
单选
关于管道安装后需要静电接地的说法正确的是( ).
A 每对法兰必须设置导线跨接 B 静电线应采用螺栓连接 C 跨接引线与不锈钢管道直连 D 静电接地安装后应进行测试
查看
单选
锅炉受热面组件采用直立式组合的优点( )
A 组合场面积大 B 便于组件吊装 C 钢材耗用量小 D 安全状况较好
查看
