案例题 某施工单位承包一新建风电项目的35kV升压站和35kV架空线路,根据线路设计,架空线路需跨越铁路,升压站内设置一台35kV的油浸式变压器,施工单位项目部及生活营地设置在某行政村旁,项目部进场后,未经铁路部门许可,占用铁路用地存放施工设备,受到铁路部门处罚,停工处理,造成了工期延误。
设计交底后,项目部依据批准的施工组织设计和施工方案,逐级进行了交底,但在变压器母线安装时,发现母线出线柜出口与变压器接口不在同一直线上,导致母线无法安装。经核实,是因变压器基础位置与站内道路冲突,土建设计师已对变压器基础进行了位置变更,但电气设计师未及时跟进电气图纸修改,母线仍按照原设计图供货,经协调,母线返厂加工处理。为保证合同工期,项目部组织人员连夜加班,进行母线安装,采用大型照明灯,增配电焊机、切割机等机具,期间因扰民被投诉,项目部整改后完成施工,但造成了工期延误。
升压站安装完成后,进行了变压器交接试验,试验内容见表2,监理认为试验内容不全,项目部补充了交接试验项目,通过验收。

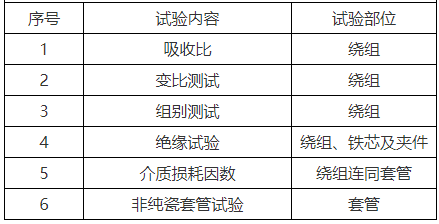

表2 变压器交接试验内容

问题:
1、 项目部在设置生活营地时需要在哪些部门沟通协调
2、在降低噪声和控制光污染方面项目部应采取哪些措施
3、变压器交接试验还应补充哪些项目
4、造成本工程工期延误的原因有哪些

正确答案
2024教材P150
1.
需要与居民(村民)、公安、医疗、店里、其他单位等沟通协调。

2.措施
(1)噪声与振动控制
1)在施工场界对噪声进行实时监测与控制,现场噪声排放不得超过国家标准
2)尽量使用低噪音、低振动的机具,采取隔声与隔振措施
(2)光污染控制
1)夜间电焊作业应采取遮挡措施,避免电焊弧光外泄。
2)大型照明灯应控制照射角度,防止强光外泄。

3.
还需补充:绝缘油试验、测量绕组连同套管的直流电阻、绕组连同套管交流耐压试验。

4.原因:
(1) 未经铁路部门许可占用场地,受到铁路部门的处罚,停工处理。
(2) 与电气设计师未及时协调,电气设计师未及时跟进图纸,造成无法安装。
(3)母线返厂加工处理。
(4)对施工现场未进行合规绿色施工管理,光污染及声污染造成扰民,被投诉整改,导致工期延误。
查看解析

相关试题

单选
建筑安装工程进度款支付的申请内容中不包括()
A 已支付的合同价款 B 本月完成的合同价款 C 已签订的预算价款 D 本月返还的预付价款
查看
单选
新建供电系统逐级送电的顺序是()
A 先低压后高压,先干线后支线 B 先高压后低压,先干线后支线 C 先高压后低压,先支线后干线 D 先低压后高压,先支线后干线
查看
单选
关于超声波物位计安装要求,错误的是( ).
A 应安装进料口上方 B 传感器宜垂直于物料表面 C 在信号波束角内不应有遮挡物 D 物料的最高物位不应进入仪表的盲区
查看
单选
空调绝热材料进场见证取样的复验性能中不包括()
A 热阻 B 密度 C 吸水率 D 氧含量
查看
单选
液压电梯系统不包括,( )。
A 曳引系统 B 泵站系统 C 导向系统 D 电气控制系统
查看
单选
涂料进场验收时供料方提供的产品质量证明文件不包括()
A 材料检测报告 B 产品检测方法 C 涂装工艺要求 D 技术鉴定文件
查看
单选
施工机具按类型和性能参数的选择原则不包括( ).
A 满足工程需要 B 保证质量要求 C 施工方案需要 D 装备规划要求
查看
单选
室外排水管道施工程序中,防腐绝热的紧前工序是()
A 系统清洗 B 系统通水试验 C 管道安装 D 系统闭水试验
查看
单选
关于管道安装后需要静电接地的说法正确的是( ).
A 每对法兰必须设置导线跨接 B 静电线应采用螺栓连接 C 跨接引线与不锈钢管道直连 D 静电接地安装后应进行测试
查看
单选
锅炉受热面组件采用直立式组合的优点( )
A 组合场面积大 B 便于组件吊装 C 钢材耗用量小 D 安全状况较好
查看
刷题小程序
机电工程管理与实务题库小程序
