案例题 某新建工业项目的循环冷却水泵站由某安装公司承建,泵站为半地下式钢筋混凝土结构,水泵设计为三用一备,设计的一台2tx6m单梁式起重机用于泵体设备的检修吊装。该泵站为全场提供循环冷却水。其中鼓风机房冷却水管道系统(主要材料间表4), 冷却水泵站工程设计对管道冲洗无特别要求。在泵房阀门、材料进场开箱验收时,所有阀门合格证和质量证明文件齐全,但有一台DN300的电动蝶阀驱动转换开关无法运作,安装公司施工人员认为该问题不影响阀门与管道的连接,遂将该阀门]运至安装现场准备安装。安装公司在起重机安装完成验收合格后,整理起重机竣工资料向监理工程师申请验收时,监理工程师认为施工资料中缺少特种设备安装告知及监督检验资料,要求安装公司补齐。鼓风机房冷却水管道系统水压试验合格后,进行管道冲洗,冲洗压力和冲洗最小流量满足要求,冲洗验收合格。

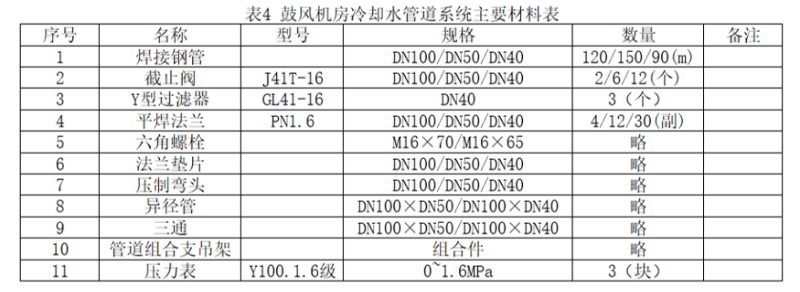

表4鼓风机房冷却水管道系统主要材料表

1、表4中除焊接钢管、截止阀、平焊法兰、异径管、三通,还有哪几种材料属于管道组成件?
2、安装公司施工人员在阀门开箱验收时的做法是否正确应如何处置
3、在起重机竣工资料报验时,监理工程师的做法是否正确说明理由。
4、鼓风机房冷却水管道系统冲洗的合格标准是什么系统冲洗的最低流速为多少系统冲洗所需最小流量的计算应依据哪个规格的管道?

正确答案
2024教材P236
1.
管道组成件还括:法兰垫片、压制弯头、六角螺栓、Y型过滤器。

2.
(1)阀门开箱验收时的做法不正确。
(2) DN300的电动蝶阀安装前应进行外观质量检查,阀体应完好,开启机构应灵活,阀杆应无歪斜、变形、卡涩现象,标牌应齐全。该电动蝶阀驱动转换开关无法运作,不能在现场安装。

3.
(1)监理工程师的做法不正确。
(2)理由:起重机特种设备范围规定为额定起重量大于或者等于3t,且提升高度大于或者等于2m的起重机。案例中2t x 6m单梁式起重机不属于特种设备的管理范围,不需要提供特种设备安装告知及监督检验资料。

4.
(1)冷却水管道系统冲洗的合格标准是:管道排出口的水色和透明度与入口水目测一致为合格。
(2)水冲洗流速不得低于1.5 m/s。
(3) 系统冲洗所需最小流量应依据DN100的管道进行设计。
查看解析

相关试题

单选
下列风机中,属于按照排气压强划分的是( )。
A 通风机 B 混流式风机 C 轴流式风机 D 单级风机
查看
单选
机电安装工程测量的基本程序内容中,不包括()。
A 设置纵横中心线 B 仪器校准或检定 C 安装过程测量控制 D 设置标高基准点
查看
单选
自动化仪表安装施工程序中,“综合控制系统试验”的紧后工序是()。
A 投运 B 回路试验、系统试验 C 交接验收 D 仪表电源设备试验
查看
单选
建筑智能化工程中,电动阀门安装前应进行的试验是()。
A 模拟动作试验 B 阀门行程试验 C 关紧力矩试验 D 直流耐压测试
查看
单选
施工单位应急预案体系组成的文件不包括()。
A 综合应急预案 B 专项应急预案 C 专项施工方案 D 现场处置方案
查看
单选
电梯渐进式安全钳动作试验的载荷为()。
A 50%额定载重量 B 100%额定载重量 C 110%额定载重量 D 125%额定载重量
查看
单选
下列影响施工进度的因素中,属于施工管理能力的是()
A 材料价格的上涨 B 安装失误造成返工 C 新标准技术培训 D 施工图纸设计变更
查看
单选
下列消防系统调试内容中,不属于自动喷水灭火系统的是()。
A 稳压泵调试 B 消防水泵调试 C 排水设施调试 D 喷射功能调试
查看
单选
下列施工质量控制行为中,属于事中控制的是()。
A 施工资格审查 B 施工方案审批 C 检验方法审查 D 施工变更审查
查看
单选
下列临时用电的做法中,存在事故隐患的是()。
A 电线电缆架空或穿管敷设 B 配电箱进线采用三相五线 C 电动工具均有漏电保护 D 照明箱外壳未接保护零线
查看
刷题小程序
机电工程管理与实务题库小程序
