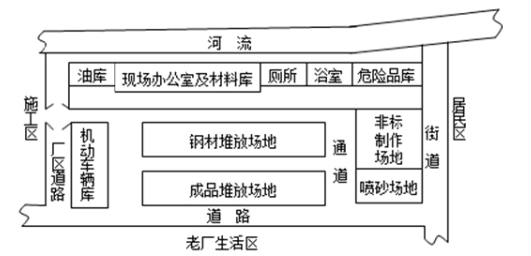

案例题 A公司总承包某地一扩建项目的机电安装工程,材料和设备由建设单位提供。A公司除自己承担主工艺线设备安装外,非标准件制作安装工程、防腐工程等均匀分包给具有相应施工资质的分包商施工。考虑到该地区风多雨少的气候,建设单位将紧靠河边及施工现场的一所弃用学校提供给A公司项目部,项目部安排两层教学楼的一层做材料工具仓库,二楼作现场办公室,楼旁临河边修建简易厕所和浴室,污水直接排入河中,并对其他空地做了施工平面布置。(见图)

在露天非标准件制作时,分包商采用CO2气体保护焊施焊,质检员予以制止。
动态炉窑焊接完成后,项目部即着手炉窑的砌筑,监理工程师予以制止,砌筑后,在没有烘炉技术资料的情况下,项目部根据在某场的烘炉经验开始烘炉,又一次遭到监理工程师的制止。
在投料保修期间,设备运行不正常甚至有部件损坏,主要原因有:①设备制造质量问题,②建设单位工艺操作失误,③安装精度问题,建设单位与A公司因质量问题的责任范围发生争执。
(1)项目部的施工平面布置,对安全和环境保护会产生哪些具体危害?
(2)说明质检员在露天制作场地制止分包商继续作业的理由。应采取哪些措施以保证焊接质量?
(3)分别说明动态炉窑砌筑和烘炉时两次遭监理工程师制止的原因?
(4)分别指出保修期间出现的质量问题应如何解决。

正确答案
1. 对安全和环境保护产生的危害:
①油库放在办公区,有易燃易爆危险。
②非标件生产,有光、声污染,离居民区太近。
③喷砂会产生空气污染,砂尘污染。
④浴室厕所污水直接排入河中有水污染。
⑤危险品离河流太近,泄漏会造成水污染。
2. 露天非标准件制作时监理制止的原因:非标准件制作是露天作业,且本地区风多,二氧化碳气体保护焊飞溅较大,有风不能施焊,会对焊接质量造成影响。
措施:改变焊接方法,采取有效防风措施(搭建防风棚,移至室内焊接)等。
3. 两次制止的原因分别是:
①第一次制止是砌筑时机不对,动态式炉窑砌筑是在单机试运转合格以后。
②第二次制止是因为不能仅凭经验进行烘炉,烘炉必须按照烘炉曲线和操作规程进行。且耐火浇注料内衬应该按规定养护后,才可进行烘炉。
4. 背景中质量问题①②的发生是因建设单位(用户)责任,修理费用或者重建费用由建设单位负担;质量问题③是由于施工单位的施工责任或施工质量不良造成的,施工单位负责修理并承担修理费用。
查看解析

相关试题

单选
绿色施工评价的频次是( )。
A 绿色施工项目自评次数每月不应少于2次,且每阶段不应少于2次 B 绿色施工项目自评次数每月不应少于2次,且每阶段不应少于1次 C 绿色施工项目自评次数每月不应少于1次,且每阶段不应少于2次 D 绿色施工项目自评次数每月不应少于1次,且每阶段不应少于1次
查看
单选
下图是某设备安装施工进度计划,该机电工程进度计划的总工期是( )。
A 85天 B 110天 C 160天 D 180天
查看
单选
下列文件中,不属于现场编制焊后热处理工艺依据的是( )。
A 设计文件 B 焊接工艺评定报告 C 施工组织设计 D 规范中的相关规定
查看
单选
雨淋报警阀应安装在( )系统中。
A 水喷雾灭火 B 泡沫灭火 C 自动喷水灭火 D 固定消防炮灭火
查看
单选
下列管道试验中,可结合试车一并进行的是( )。
A 真空试验 B 通球试验 C 泄漏性试验 D 压力试验
查看
单选
超声波物位计的安装不符合要求的是( )。
A 安装在进料口的上方 B 传感器宜垂直于物料表面 C 在信号波束角内不应有遮挡物 D 物料的最高物位不应进入仪表的盲区
查看
单选
根据《工业炉窑基建筑工程的施工及验收规范》,不属于工序交接证明内容的( )。
A 隐蔽工程验收内容 B 焊接严密性试验 C 耐火材料验收合格证 D 上道工序成果的保护要求
查看
单选
计量检测设备应有明显的( )标志,标明计量器具所处的状态。
A “可用”、“禁用”、“储存” B “合格”、“禁用”、“保存” C “可用”、“禁用”、“封存” D “合格”、“禁用”、“封存”
查看
单选
不属于压力容器本体中的主要受压元件的是( )。
A 壳板 B 封头 C 膨胀节 D 安全阀
查看
单选
工程质量事故发生后,施工现场有关人员可直接向主管部门报告,报告内容中不包括的是( )。
A 事故发生的原因和事故性质 B 事故报告单位、联系人及联系方式 C 事故发生的简要经过,伤亡人数和初步估计的直接经济损失 D 事故发生的时间、地点、工程项目名称、工程各参建单位名称
查看
