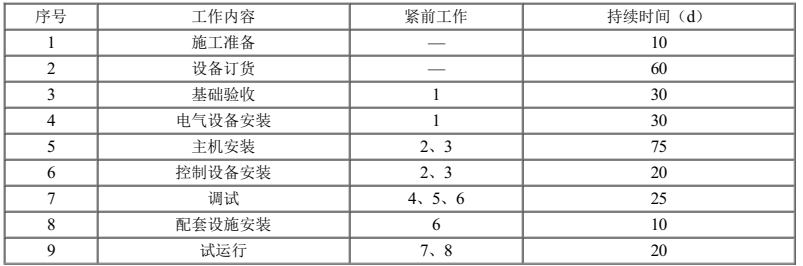

1.应按照规范允许偏差对设备基础位置、标高和几何尺寸进行复检。检查基础坐标、中心线位置时,应沿纵、横两个方向测量,并取其中的最大值。检查测量的主要内容包括:基础的坐标位置,不同平面标高,平面外形尺寸,平面水平度,基础立面的铅垂度,预留孔洞的中心位置、深度和孔壁铅垂度,预埋板或其他预埋件的位置、标高等。
2.设备基础外观质量验收时,应检查的内容:基础表面和预留孔应清除干净,基础外表面应无裂纹、空洞、掉角、露筋;预留孔洞内无露筋、凹凸等缺陷;基础表面应平整,中心标板和基准点埋设牢固、标记清晰、编号准确。

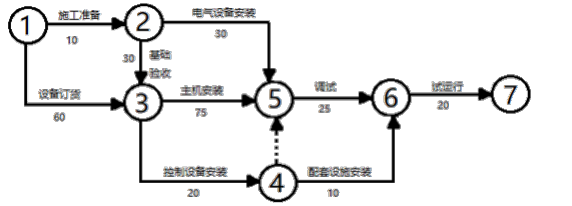

3.基础验收工作增加到了50d,比计划时间多了20d,不会影响总工期,因为基础验收在非关键线路上,有20d时差。

4.主机设备晚到10d,要影响总工期,因为该工作在关键线路上。控制设备晚到10d,不会影响总工期,因为该工作在非关键线路上,有时差55d。
5.安装公司使工期按合同约定完成,应在主机安装、调试和试运行工作上赶工10d。总工期为180d。
