1.填写“特种设备安装改造维修告知书”,提供除特种设备许可证书复印件。
2.电梯安装之前,所有厅门预留孔必须设有高度不小于 1200mm 的安全保护围封(安全防护门),并应保证有足够的强度;保护围封下部应有高度不小于 100mm 的踢脚板,并应采用左右开启方式,不能上下开启。

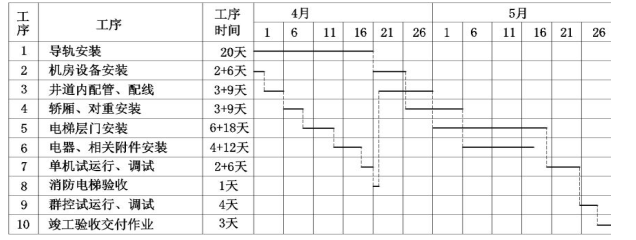

3.(1)从 3 月 18 日开工至 4 月 21 日消防电气验收,一共 35 天。
(2)电梯安装工期比合同工期提前了 15 天(从 3 月 18 日开始,5 月 31 日结束,3 月 14 天、4 月 30 天、5 月份 31 天。共计:14+30+31=75 天。合同工期是 90 天,所以提前了 90-75=15 天)。
4.电梯安装后应进行运行试验。轿厢分别在空载、额定载荷工况下,按产品设计规定的每小时启动次数和负载持续率各运行 1000 次(每天不少于 8h),电梯应运行平稳、制动可靠、连续运行无故障。
