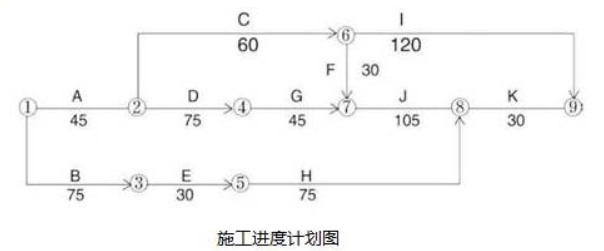

案例题 某机电工程公司通过招标承包了一台 660MW 火电机组安装工程,工程开工前,施工单位向监理工程师提交了工程安装主要施工进度计划(如下图所示,单位:d),满足合同工期的要求并获业主批准。

在施工进度计划中,因为工作 E 和 G 需吊装载荷基本相同,所以租赁了同一台吊车安装,并计划定在第 76d 进场。
在锅炉设备搬运过程中,由于叉车故障在搬运途中失控,所运设备受损,返回制造厂维修,工作B 中断 20d,监理工程师及时向施工单位发出通知,要求施工单位调整进度计划,以确保工程按合同工期完工。
对此施工单位提出了调整方案,即将工作 E 调整为工作 G 完成后开工。在吊车施工前,由施工单位组织编制了吊装专项施工方案,并经审核签字后组织了实施。
该工程安装完毕后,施工单位在组织汽轮机单机试运转中发现,在轴系对轮中心找正过程中,轴系联结时的复找存在一定的误差,导致设备运行噪音过大,经再次复找后满足了要求。
【问题】
1.在原计划中如果先工作 E 后工作 G 组织吊装,塔吊应安排在第几天投入使用可使其不闲置?说明理由。
2.工作 B 停工 20d 后,施工单位提出的计划调整方案是否可行?说明理由?
3.吊车专项施工方案在施工前应由哪些人员签字?塔吊选用除了考虑吊装载荷参数外还有哪些基本参数?
4.汽轮机轴系对轮中心找正除轴系联结时的复找外还包括哪些找正?

正确答案
1.①按照原计划,吊车应安排在第 91 天进场投入使用。
②因为 G 工作第 121 天(45+75+1)开始,E 工作在第 120 天完工即可,而 E 工作的持续时间为 30 天,只要能保证 E 和 G 连续施工,就能使塔吊不闲置,所以第 91 天(121-30)安排吊车入场可使其不闲置。
2.①调整方案可行
②因为:E 和 G 共用一台吊车,B 工作延误 20 天后,先进行 G 工作,G 工作第 165 天(45+75+45)完工;而 E 工作的总时差为 90 天,工期延误天数=165-75=90 天等于总是差 90 天,所以不会影响总工期,方案可行。
3.①机电工程公司单位技术负责人、总监理工程师
②额定起重量、最大幅度、最大起升高度
4.轴系初找;凝汽器灌水至运行重量后的复找;气缸扣盖前的复找;基础二次灌浆前的复找,基础二次灌浆后的复找。
查看解析

相关试题

单选
下列总面积在1000~2000㎡的建筑场所应申请消防验收的是( )。
A 医院的门诊楼 B 博物馆的展示厅 C 大学的食堂 D 中学的教学楼
查看
单选
下列关于金属拱顶储油罐倒装法施工的要求,说法正确的是( )。
A 底板铺设前,底面应涂刷沥青防腐漆一道 B 中幅板焊接时先焊长焊缝,后焊短焊缝 C 中幅板焊接顺序由四周向中心 D 罐底与罐壁连接的角焊缝应先焊内侧环形角缝,再焊外侧环形角缝
查看
单选
关于建筑管道工程系统试验的说法,正确的是( )
A 管道的压力试验应在无损检测前进行 B 通球试验的球径不小于排水管径的2/3 C 高层建筑管道施工结束后应立即进行调整试验 D 室内埋地排水管道投用前必须做灌水试验
查看
单选
关于塔器水压试验的说法错误的是( )。
A 在塔器最高与最低点且便于观测的位置,各设置一块压力表 B 压力表量程不低于1.5倍且不高于3倍试验压力 C 试验压力以装设在设备最低处的压力表读数为准 D 压力表的精度不低于1.6级
查看
单选
关于曳引式电梯安装的验收要求.说法正确的是( )。
A 液压缓冲器柱塞铅垂度不应大于1% B 电梯出厂随机文件包括缓冲器等型式试验证书的复印件 C 当距轿底在1.2m以下使用玻璃轿壁时,必须在距轿底面0.9~1m的高度安装扶手 D 井道底坑地面能承受满载轿厢静载2倍的重力
查看
单选
泄漏性试验实施的检查重点不包括( )。
A 阀门填料函 B 法兰或螺纹连接处 C 焊接接头处 D 放空阀
查看
单选
建筑智能化系统验收时,卫星电视接收系统的设备进场验收,还应检查( )颁发的有效认证标识。( )。
A 生产单位 B 建设单位 C 施工单位 D 有资质的检测机构
查看
单选
项目部与人员驻地生活直接相关的协调机构不包括( )。
A 工程所在地的行政机构 B 特种设备安全监督机构 C 工程所在地的公安机构 D 工程所在地的医疗机构
查看
单选
某些部分的质量未达到规范要求,但经过修补后可以达到要求的质量标准的分项工程,可采取( )
A 返工处理 B 返修处理 C 限制使用 D 不做处理
查看
单选
工业安装单位(子单位)工程的质量验收应由( )负责组织。
A 建设单位专业工程师 B 建设单位项目技术负责人 C 建设单位项目负责人 D 监理工程师
查看
刷题小程序
机电工程管理与实务题库小程序
