1.机电工程施工进度计划安排受工程实体现状、机电安装工艺规律、设备材料进场时机、施工机具作业人员配备和施工场地环境等诸因素的制约。
2.(1)①先制冷剂灌注后进行系统压力试验错误,改正:制冷剂灌注应在系统压力试验后进行。
②先室内机组安装后室外机组安装错误,改正:应先安装室外机组再安装室内机组。
(2)制冷剂管道安装完毕,检查合格后,制冷剂灌注前应进行强度、气密性和抽真空试验。

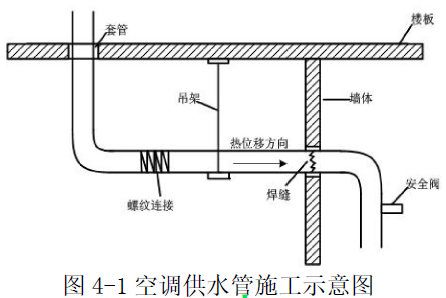

3.图4-1 中存在的错误及正确做法如下:
①错误之处:焊缝在墙体中错误。
正确做法:焊缝不应在墙体中,移出重装在其他位置。
②错误之处:套管穿过楼板与地面相平不妥。
正确做法:套管应超出装饰地面20~50mm。
③错误之处:管道有热位移,吊架垂直安装错误。
正确做法:管道有热位移,吊架应安装在热位移反方向的1/2 偏位处。
④错误之处:安全阀水平安装不对。
正确做法:安全阀应垂直安装,出口应接安全地点。
⑤错误之处:DN150mm 空调供水管用螺纹连接错误。
正确做法:空调供水管应该用法兰连接。
4.供水管:试验压力P 供=1.3MPa+0.5MPa,即P 供=1.8MPa;
冷却水:试验压力P 冷=1.5×0.9MPa,即P 冷=1.35MPa;最低不能低于0.6MPa
