分析

案例题 某市财政拨款建设一综合性三甲医院,其中通风空调工程采用电子方式公开招标。外省施工单位在电子招标投标交易平台注册登记,但下载招标文件时,被告知外省施工单位需提前报名、审核通过后方可参与投标。
最终该施工单位中标,签订了施工承包合同,采用固定总价合同,签约合同价3000万元(含暂列金额100万元)。合同约定:工程的主要设备由建设单位限定品牌,施工单位组织采购,预付款20%;工程价款结算总额的3%作为质量保修金。

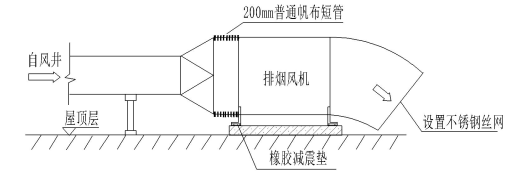

500台同厂家的风机盘管机组进入施工现场后,按不考虑产品节能认证等情况,施工单位抽取了一定数量的风机盘管机组进行了节能复验,复验的性能参数包括机组的供冷量、供热量和水阻力等。排烟风机进场报验后,安装就位于屋顶的混凝土基础上,风机与基础之间安装橡胶减振垫,设备与排烟风管之间采用长度200mm的普通帆布短管连接(见图1)。监理单位在验收过程中,发现排烟风机的上述做法不合格,要求施工单位整改。工程竣工结算时,经审核预付款已经全部抵扣完成,设计变更增加费用80万元,暂列金额无其它使用。

问题:
1.要求外省施工单位需提前审核通过后方可参与投标是否合理?说明理由。
2.风机盘管机组的现场节能复验应在什么时点进行?还应复验哪些性能参数?复验数量最少选取多少台?
3.指出图1屋顶排烟风机安装不合格项,应符合改正?
4.计算本工程质量保修金的金额,本工程进度价款的结算方式有哪几种方式。

正确答案
1.不合理。
理由:任何单位和个人不得在招标投标活动中设置注册登记、投标报名等前置条件限制潜在投标人下载资格预审文件或者招标文件。
2.(1)应在盘管进场时复验。
(2)还应对机组的风量、功率及噪声等性能进行见证取样检验。
(3)复验的数量为 500×2%=10 台。(同一厂家的风机盘管机组按数量复验 2%,不得少于 2 台;)
3.不合格项 1:风机与基础之间采用安装橡胶减震垫,不合格;
改正:拆除弹簧减振器,将排烟风机直接固定在混凝土基础上。
不合格项 2:设备与排烟风管采用普通帆布短管连接
改正:拆除排烟风机与风管连接的普通帆布短管,将风机与风管直接连接。
防排烟系统作为独立系统时,风机与风管应采用直接连接,不应加设柔性短管。
4.质量保修金的金额为:(3000-100+80)*3%=89.4 万元;
(2)结算方式:一般工程进度款的结算方式包括定期结算、分段结算、竣工后一次性结算、目标结算、约定结算、结算双方约定的其他结算方式。
查看解析

相关试题

单选
关于建筑管道安装的说法,正确的是( )。
A 室内管道应先安装塑料管道后安装钢制管道 B 金属排水管道的卡箍不能固定在承重结构上 C 饮用水水箱的溢流管可与污水管道直接连接 D 低温热水辐射供暖系统的埋地盘管不应有接头
查看
单选
下列消防系统调试内容中,不属于自动喷水灭火系统的是( )。
A 稳压泵调试 B 消防水泵调试 C 喷射功能调试 D 排水设施调试
查看
单选
关于绝热层伸缩缝及膨胀缝间隙留设的说法,正确的是( )。
A 多层保冷层的施工,各层伸缩缝可不错开 B 高温设备及管道保温层的伸缩缝外,不再进行保温 C 伸缩缝留设的宽度,设备宜为 25mm,管道宜为 3Omm D 立式设备及垂直管道,应在支承件、法兰下面留设伸缩缝
查看
单选
下列属于光热发电组成部分的是()。
A 汇流箱 B 轮毂 C 集热器 D 机舱
查看
单选
卧式容器安装水平度的测量基准是( )。
A 设备基础的中心线 B 设备两侧水平方位线 C 设备基础的上表面 D 设备预埋板的上表面
查看
单选
下列文件中,不属于施工技术交底依据的是( )。
A 施工合同 B 施工组织设计 C 工程设计文件 D 专项施工方案
查看
单选
分部工程质量验收的负责人是( )。
A 专业监理工程师 B 施工项目经理 C 设计单位技术负责人 D 建设单位项目负责人
查看
单选
工程计价依据不包括( )。
A 人工实物消耗量 B 项目建议书 C 工程进度款支付比例 D 设备运杂费
查看
单选
关于机电工程保修与回访的说法正确的是()。
A 电气管线、给排水管道、设备安装工程的保修期为 2 年 B 项目部应针对项目投产运行后的危险程度编制回访计划 C 按有关规定,工程保修期结束后,施工单位方可进行工程回访 D 回访中发现的施工质量问题,如已超出保修期,也必须迅速处理
查看
单选
室外排水管道施工程序中,防腐隔热的紧前工序是( )。
A 系统清洗 B 系统通水试验 C 管道安装 D 系统闭水试验
查看
