1.(1)①对后续工作有影响,理由:空调设备安装的进度偏差 6 天大于该工作的自由时差 3 天。
②对总工期无影响,理由:空调设备安装的进度偏差 6 天小于该工作的总时差 8 天。
(2)采取了技术措施。
2.(1)空调风管、水管、给水排水专业、电气专业及建筑智能等机电专业之间的管道、桥架、电缆等是否产生干涉。
(2)各专业安装的末端装置的位置是否符合设计施工规范要求,是否美观。
(3)机电专业管道的交接部位是否连接到位。
(4)各系统设备接线的具体位置是否与电气动力配线出线位置一致。
(5)设备电机的起动方式是否与设备电机相一致,容量与图纸是否一致。
(6)各机电专业为楼宇自控系统提供相关参数。
(7)协助楼宇自控系统安装单位的电动阀门、风阀驱动器和传感器的安装。
3.矩形内斜线和内弧形弯头应设导流片,以减少风管局部阻力和噪声。

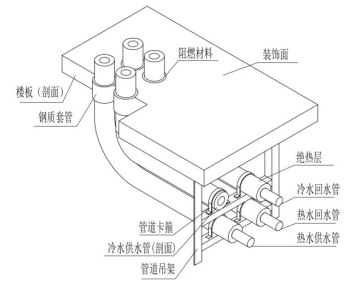

4.问题一:管道穿楼板的钢制套管顶部与装饰面齐平。
整改:管道穿楼管的钢制套管顶部应高出装饰面 20~50mm。
问题二:管道穿楼板套管采用阻燃填料封堵。
整改:应采用不燃材料封堵。
问题三:热水管在冷水管的下方。
整改:热水管应设置在冷水管的上方。
