案例题 A公司于2020年8月承接一学校体育馆的采暖工程,合同额为650万元,采暖热源由风冷热泵提供,供回水温度为45/40℃,健身房、教研室等附属房间采用低温热水地板辐射供暖,比赛场馆、训练馆采用散热器供暖。供热管道采用铝塑复合管。

2020年11月散热器进场,A公司对其外观和金属热强度进行了检查和复验。2021年4月,供暖系统安装完毕,A公司依次对管道系统进行水压试验,经核算,项目实际成本为513万元,成本降低率为5%。该供暖系统于2021年正式投入使用。
2022年6月,建设单位按照约定将工程质量保证金返还至A公司。2022年12月,体育馆管理员反映部分散热器温度偏低,建设单位通知A公司进行检验。A公司检查后发现由于施工质量问题造成部分管道出现气塞和堵塞现象,对这些管道进行疏通和清理,并更换了部分散热器。
问题:
1.本工程供暖管道的水压试验压力是多少?水压试验合格标准的判定标准是什么?
2.本工程项目的计划成本和成本降低额分别是多少?
3.指出A公司采暖工程中可能导致部分散热器温度偏低的质量问题,并说明理由。
4.供暖系统维修费用应由谁承担?说明理由。

正确答案
1.(1)本工程供暖管道的水压试验压力是 0.55MPa。理由:塑料管及复合管的热水供暖系统,应以系统顶点工作压力加 0.2MPa 做水压试验,同时在系统顶点的试验压力不小于 0.4MPa。0.35+0.2=0.55(MPa)。
(2)水压试验合格标准的判定标准是:在试验压力下 10min 内压力降不大于 0.02MPa,降至工作压力后检查,不渗不漏。
2.本工程的计划成分为 540 万元,成本降低额为 27 万元。
成本降低率=成本降低额÷计划成本×100%;
计划成本=513÷(1-5%)=540(万元)。
成本降低额=540-513=27(万元)
3.①散热器进场时未对其单位散热量性能进行复验,单位散热量不不达标可能会导致散热器温度偏低。

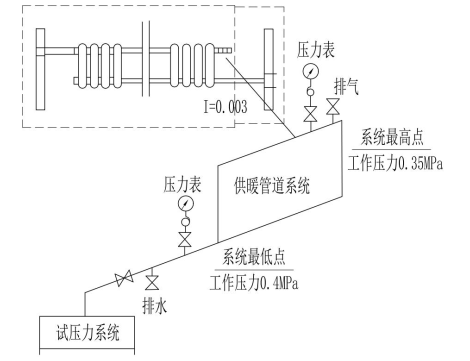

②散热器支管坡度太小可能会导致散热器温度偏低。散热器支管的坡度应为 1%,图中散热器支管坡度只有 3‰。
4.供暖系统维修费用应由施工单位承担。
理由:供热和供冷系统的保修期为 2 个供暖期或供冷期。2022 年 12 月还在保修期内。且质量问题确实是由于施工单位施工质量不良造成的,施工单位负责修理并承担修理费用。
查看解析

相关试题

单选
关于建筑管道安装的说法,正确的是( )。
A 室内管道应先安装塑料管道后安装钢制管道 B 金属排水管道的卡箍不能固定在承重结构上 C 饮用水水箱的溢流管可与污水管道直接连接 D 低温热水辐射供暖系统的埋地盘管不应有接头
查看
单选
下列消防系统调试内容中,不属于自动喷水灭火系统的是( )。
A 稳压泵调试 B 消防水泵调试 C 喷射功能调试 D 排水设施调试
查看
单选
关于绝热层伸缩缝及膨胀缝间隙留设的说法,正确的是( )。
A 多层保冷层的施工,各层伸缩缝可不错开 B 高温设备及管道保温层的伸缩缝外,不再进行保温 C 伸缩缝留设的宽度,设备宜为 25mm,管道宜为 3Omm D 立式设备及垂直管道,应在支承件、法兰下面留设伸缩缝
查看
单选
下列属于光热发电组成部分的是()。
A 汇流箱 B 轮毂 C 集热器 D 机舱
查看
单选
卧式容器安装水平度的测量基准是( )。
A 设备基础的中心线 B 设备两侧水平方位线 C 设备基础的上表面 D 设备预埋板的上表面
查看
单选
下列文件中,不属于施工技术交底依据的是( )。
A 施工合同 B 施工组织设计 C 工程设计文件 D 专项施工方案
查看
单选
分部工程质量验收的负责人是( )。
A 专业监理工程师 B 施工项目经理 C 设计单位技术负责人 D 建设单位项目负责人
查看
单选
工程计价依据不包括( )。
A 人工实物消耗量 B 项目建议书 C 工程进度款支付比例 D 设备运杂费
查看
单选
关于机电工程保修与回访的说法正确的是()。
A 电气管线、给排水管道、设备安装工程的保修期为 2 年 B 项目部应针对项目投产运行后的危险程度编制回访计划 C 按有关规定,工程保修期结束后,施工单位方可进行工程回访 D 回访中发现的施工质量问题,如已超出保修期,也必须迅速处理
查看
单选
室外排水管道施工程序中,防腐隔热的紧前工序是( )。
A 系统清洗 B 系统通水试验 C 管道安装 D 系统闭水试验
查看
刷题小程序
机电工程管理与实务题库小程序
