1.空调工程的施工技术方案编制内容还应有施工进度计划、施工准备与资源配置计划、施工方法及工艺要求、质量安全保证措施等。

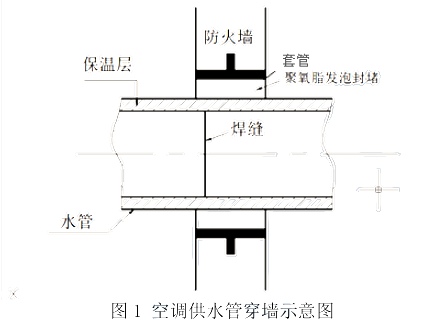

2.错误一:穿越防火墙套管的设置,未明确钢制套管。
整改一:穿越防火墙应设置钢制套管。
错误二:管道焊缝布置在套管内。
整改二:管道焊缝不得布置在套管内,应避开穿墙套管位置。
错误三:封堵材料为聚氨酯发泡材料
整改三:管道穿越防火分区时,应采用不燃材料进行封堵
3.空调供水管试验压力:1.3+0.5=1.8MPa
开式冷却水的试验压力:0.9*1.5=1.35MPa
当工作压力小于等于1.0MPa时,应为1.5倍工作压力,最低不应小于0.6MPa
当工作压力大于1.0MPa时,应为工作压力加0.5MPa。
4.系统非设计满负荷条件下的联合试运转及调试应在设备单机试运转合格后进行。
通风系统的连续试运行应不少于2h,空调系统带冷(热)源的连续试运行应不少于8h。联合试运行及调试不在制冷期或供暖期时,仅做不带冷(热)源的试运行及调试,并在第一个制冷期或供暖期内补做。
防排烟系统测定风量、风压及疏散楼梯间等处的静压差,并调整至符合设计与消防的规定。
