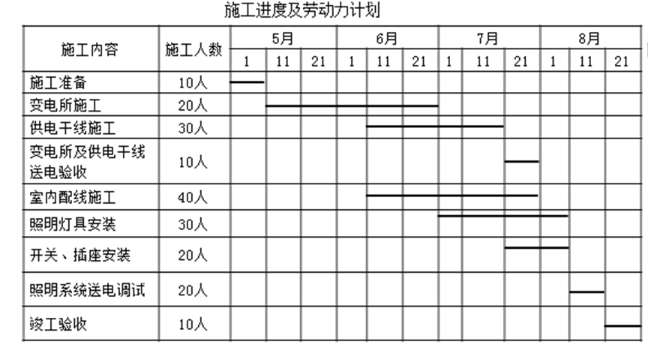

1.延误了工期。 供电干线施工按原计划7.20完成,现7.31完成,推迟了11天;而其紧后工作开关插座必然推迟11天,从而导致关键工作照明系统送电调试拖延11天开始,影响工期。 进度计划调整的内容包括:施工内容,工程量,起止时间,持续时间、工作关系和资源供应。
2.针对事件1中,母线槽安装的技术要求有: (1)母线槽安装前,应测量每节母线槽的绝缘电阻值,且不应小于20MΩ,测试不合格者不得安装。 (2)母线槽安装中必须随时做好防水渗漏措施,安装完毕后要认真检查,确保完好正确。 插接式母线槽位于供电干线上,应安排在供电干线施工前,即6.11之前进场。 3.7月下旬工作调整后,现场的工作有: 供电干线(30人)、室内配电施工(40人)、照明灯具安装(30人),因此共有施工人员:30+40+30=100人。 4.(1)灯具安装应牢固可靠,采用预埋吊钩、膨胀螺栓等安装固定,在砌体和混凝土结构上严禁使用木楔、尼龙塞或塑料塞固定。固定件的承载能力应与电气照明灯具的重量相匹配。
(2)质量大于10kg的灯具的固定及悬吊装置应按灯具重量的5倍做恒定均布载荷做强度试验,且持续时间不得少于15min。
