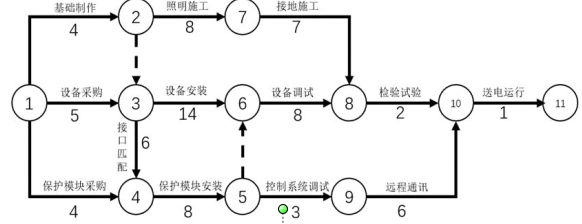

1.原施工计划关键线路有两条,第一条关键线路:1→3→6→8→10→11。第二条关键线路:1→3→4
→5→6→8→10→11。经计算,总工期为 30天。
2.(1)计算赶工费,先要确定赶工的时间。监理第 8 天下班前检查,发现设备安装刚开始安装1 天, 按照原施工计划看,设备安装此时应该已经进行了 3 天,说明设备安装工序延迟了 2 天。接口匹配工作已经进 行了 3天,符合原计划工期,该工作无延误。
照明施工刚开始进行了 1 天,说明照明施工延后了2 天,但是照明施工本身有 7天的总工期,所以延误 2 天并 不会对工期有影响。综上可以看出需要 2 天的赶工。
(2)压缩工期和费用表中,需要优先找到关键工序的工作进行压缩工期,设备调试和检验试验无疑是首选,检 验试验费用低,优先压缩一天,之后设备调试再进行压缩一天。
即:①压缩检验试验工作 1 天,费用 1800 元
②压缩设备调试工作 1 天,费用 2000 元。
赶工费共计 3800元。
3.(1)“三检制”是指操作人员的“自检”“互检”和专职质量管理人员的“专检”相结合的检验制度。 (2)现场质量检查的方法主要有目测法、实测法、试验法。
4.(1)垂直埋设的金属接地体一般采用镀锌角钢、镀锌钢管、镀锌圆钢等。镀锌钢管的壁厚不小于 2.5mm, 镀锌角钢的厚度为 4mm,镀锌圆钢的直径不小于 14mm,垂直接地体的长度一般为 2.5m。
(2)埋设后接地体的顶部距地面不小于 0.6m,为减小相邻接地体的屏蔽效应,接地体的水平间距应不小于 5m。 接地体施工完成后应填土夯实,以减少接地电阻。
