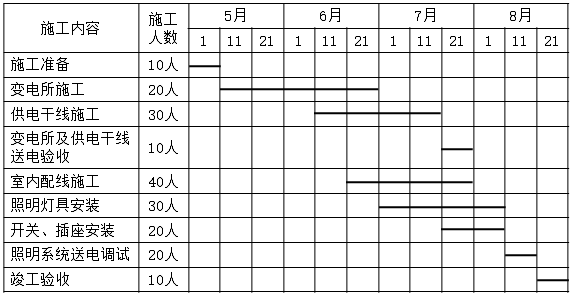

1.配电柜6月30日前应完成的安装工序包括:开箱检查、二次搬运、基础框架制作安装、柜体安装固定、母线连接、二次线路连接、试验调整。
2.不影响工期。因为供电干线施工不是关键工作,其总时差有21天,现推迟了11天,不会影响工期。
进度计划调整的内容包括:施工内容,工程量,起止时间,持续时间、工作关系和资源供应。
3.针对事件1中,母线槽安装的技术要求有:
(1)母线槽安装前,应测量每节母线槽的绝缘电阻值,且不应小于20MΩ,测试不合格者不得安装。
(2)母线槽安装中必须随时做好防水渗漏措施,安装完毕后要认真检查,确保完好正确。
插接式母线槽位于供电干线上,应安排在供电干线施工前,即6.11之前进场。
4.事件1发生及7月下旬工作调整后,现场的工作有:
供电干线(30人)、室内配电施工(40人)、照明灯具安装(30人)、开关、插座安装(20人),因此共有施工人员:
30+40+30+20=120人。
5.针对事件2,40套灯箱接到就近的射灯照明N4回路上,额定电流为16A开关调换为32A开关均不符合有关规定。
照明配电箱内安装的技术要求:每一单相分支回路的电流不宜超过16A,灯具数量数量不宜超过25个。
整改:将40套广告灯箱分装在两个回路N5、N6上,每个回路20套灯具,两个回路开关依然采用原设计额定电流为16A。
