1.(1)项目管理组织机构形式还应根据专业特点、人员素质和地域范围确定。
(2)不符合。
理由:项目安全管理部门负责人、专职安全员应取得安全生产考核合格证书C 证。
2.施工顺序的确定原则还有:保证质量、安全施工、充分利用工作面、缩短工期。
3.(1)流水施工工期计算如下:

①各施工过程流水节拍的累加数列。
地基基础工程30 60 90 120
主体工程45 90 135 180
装饰装修工程30 60 90 120
安装工程15 3045 60

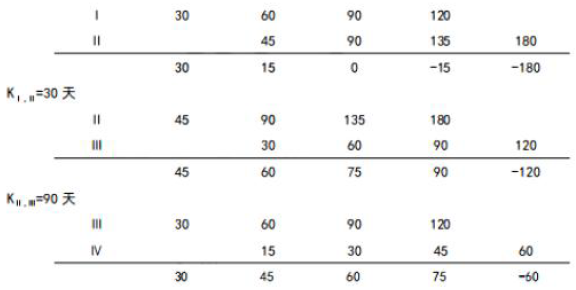

②错位相减,取最大值得流水步距。

KⅢ,IV=75 天
③代入公式,计算流水工期。
T=ΣKi,i+1+Σtn+ΣG=(30+90+75)+(15+15+15+15)=255(天)。
(2)不满足合同工期要求。
理由:计算工期大于合同施工工期240 天。
4.选择优化对象应考虑下列因素:
(1)缩短持续时间对质量和安全影响不大的工作;
(2)有备用或替代资源的工作;
(3)缩短持续时间所需增加的资源、费用最少的工作。
5.施工现场建筑垃圾的源头减量还应通过施工图纸深化、施工方案优化、永临结合、临时设施和周转材料重复利用等措施。
