1.(1)还应包括:施工部署、施工准备与资源配置计划、主要施工方法、施工现场平面布置、主要施工管
理计划等。
2.(1)砌筑砂浆试块评定合格;
(2)理由:强度平均值为:(9.2+7.4+8.6)÷3=8.4N/mm2;
其中 8.4N/mm2÷7.5=1.12≥1.1;
7.5×85%=6.375≤7.4;
砌筑砂浆试块强度验收时,同一验收批砂浆试块抗压强度平均值应大于或等于设计强度等级值的 1.1倍;
同一验收批砂浆试块抗压强度的最小一组平均值应大于或等于设计强度等级值的 85%,其强度才能判定为合格。
(3)不妥之处一:门窗顶部未设置过梁;
理由:宽度超过 300mm 的洞口上部,应设置钢筋混凝土过梁。

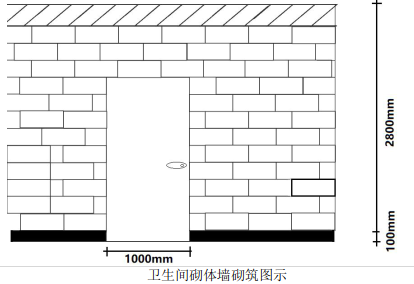

不妥之处二:卫生间砌体墙下底部混凝土砍台高度 100mm;
理由:在厨房、卫生间、浴室等处采用轻骨料混凝土小型空心砌块、蒸压加气混凝土砌块砌筑墙体时,墙
底部宜现浇混凝土砍台,其高度宜为 150mm。
不妥之处三:砌体墙出现四皮砖的通缝;
理由:砌筑填充墙时应错缝搭砌,竖向通缝不应大于 2 皮。
不妥之处四:第一天砌筑至梁下一皮砖,14天后完成最顶部一皮砖的斜砌,由两侧开始向中间砌筑;
理由:填充墙梁下口最后 3 皮砖应在下部墙砌完 14d后砌筑,并由中间开始向两边斜砌。
不妥之处五:第一天砌筑至梁下一皮砖;
理由:砌体墙每日砌筑高度应小于 1.5m或一步脚手架高度。
3.(1)楼地面防水层蓄水高度不应小于 20mm。
(2)地面的蓄水试验时间不应小于 24h;墙面间歇淋水试验应达到 30min 以上进行检验不渗漏。
(3)设备与饰面层施工完毕后还应进行第二次蓄水试验,达到最终无渗漏和排水畅通为合格,方可进行正 式验收。
4.(1)不妥之处一:电焊机一次侧电源线穿管保护,长度 7m;
理由:电焊机一次侧电源线应穿管保护,长度一般不超过 5m。
不妥之处二:焊把线长度 40m,设 2 个接头;
理由:焊把线长度一般不应超过 30m,并不应有接头。
不妥之处三:一次侧接线端柱外有防护罩;
理由:一次和二次侧接线端柱外均应有防护罩。
不妥之处四:电焊机施焊现场 5m 处堆放易燃、易爆物品;
理由:电焊机施焊现场 10m范围内不得堆放易燃、易爆物品。
(2)电焊机的接零保护、漏电保护和二次侧空载降压保护装置必须齐全有效。
