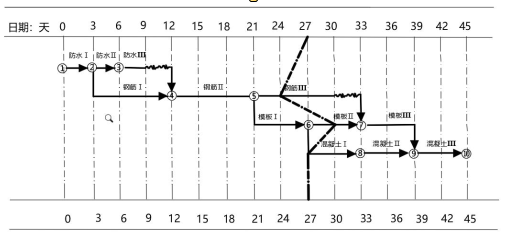

1.(1)防水施工流水节拍为 3天;钢筋施工流水节拍为 9 天;模板施工流水节拍为 6 天;混凝土施工流水
节拍为 6 天。
(2)防水Ⅱ的工作总时差为 3 天。
2.(1)错误之处一:经分包单位技术负责人审核签字、加盖单位公章后,报监理工程师审查;
理由:基坑深≥5m属于超过一定规模的危大工程,需要组织专家论证,论证前需要施工单位审核和总监理工程师审查。
错误之处二:由分包单位组织召开专家论证;
理由:实行施工总承包的,应由施工总承包单位组织召开专家论证会。
错误之处三:论证结果为不通过,施工单位根据专家意见对方案进行修改,履行完相关审核、审查手续后实施,同时将修改情况及时告知专家;
理由:论证结论为“不通过”的,施工单位修改后应当按照规定要求重新组织专家论证。
(2)专项方案:工程概况、编制依据、施工计划、施工工艺技术、施工安全保证措施、施工管理及作业人 员配备和分工、验收要求、应急处置措施、计算书及相关图纸。
(3)施工安全保证措施:组织保障、技术措施、监测监控等。
3.(1)钢筋Ⅲ延误 3 天,但钢筋Ⅲ的工作总时差为 3 天,因此对计划总工期无影响。模板Ⅱ提前 3 天,对
计划总工期无影响。混凝土Ⅰ进度正常,对计划总工期无影响。
(2)调整的内容:工程量、起止时间、持续时间、工作关系、资源供应等。
4.(1)施工单位参与人员:施工单位项目经理、项目技术负责人和相关专业的负责人、质量检查员、施工员;施工单位的质量或技术负责人等。
(2)围护系统节能分项工程包括:墙体节能工程,幕墙节能工程,门窗节能工程,屋面节能工程,地面节能工程。
